-
dz542610387 2013-12-10 02:24:07 | 湖北省 土建 | 6415查看 12回答
钢筋需要运输?
钢筋都套个运输合理吗?
全部回答
(12)
首答仅用{{minutesHtml}}
-
已采纳钢筋都套个运输肯定不合理,因为场外运输必须要有签证,场内运输水平是不算的,垂直已经包含在整体的垂直运输费里面,而材料到场就是包含运费的。
2013-12-10 05:23:26
-
钢筋是不应该要场外运输的,材料信息价一般是指到工地现场的价格,已含运费,而定额中一般包含150米的场内运输距离,超出这个距离部分才可以走签证。
2013-12-10 07:41:29
-
钢筋都套个运输合理吗?
如果不是在现场制作 而且有相关依据 才可以计取运输费。
2013-12-10 08:02:06
-
按照《全国统一建筑工程基础定额编制说明书(土建工程)》现场钢筋取料地区~加工地区距离50m、钢筋加工地区~成品堆放地50m、钢筋成品堆放地~安装地100m。合计距离200m,如果现场实际距离超过以上距离可以套用钢筋运输,在以上距离范围之内不可以套用钢筋运输。
2013-12-10 05:35:19
-
钢筋场外运输包含在材料单价里
2013-12-10 06:29:31
-
你好:钢筋都套个运输取费肯定是不合理的,因为场外运输必须要有签证的,场内运输水平是不能算的,垂直运输已经包含在整体的垂直运输费里面了,而材料到场就是包含运输费的。
2013-12-10 07:40:11
-
1、建议你看一看工程所在地的有关钢筋章节的定额说明或定额前面的总说明或册说明。超出定额范围时:A、看看招、投标有没因施工场地狭小,钢筋加工需在远离工程作业面的补偿。若合同和招标文件已明确了,施工方没要,那不能再计算。B、若合同和招标文件没有明确,可向甲方办理签证。场地狭小是有相关规定的:“施工用地面积小于首层(有地下室,按首层与地下室比较,选大的)建筑面积三倍时,由建设单位负责申办租用临时用地的租金。场地狭小费列入技术措施费,技术措施费是直接费。”
2013-12-10 07:36:36
-

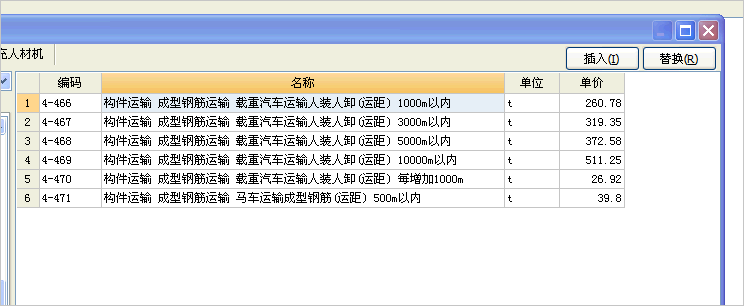

回答:有一个解释,如下图,你可以参考执行
2013-12-10 08:31:56
-
从甲方仓库到乙方仓库或钢筋制作场地的运输由甲方承担费用,钢筋半成品运输运距超过安装地点200m需单独计取费用。
2013-12-10 07:33:33
-
钢筋运输定额已包括-场内水平、垂直运输,材料到场就是包含运费的,在材料价中。你讲的运输可能是指钢筋外加工,有的省市有定额,没有规定的办理签证。
2013-12-10 08:36:15
-
1、建议你看一看工程所在地的有关钢筋章节的定额说明或定额前面的总说明或册说明。超出定额范围时:A、看看招、投标有没因施工场地狭小,钢筋加工需在远离工程作业面的补偿。若合同和招标文件已明确了,施工方没要,那不能再计算。B、若合同和招标文件没有明确,可向甲方办理签证。场地狭小是有相关规定的:“施工用地面积小于首层(有地下室,按首层与地下室比较,选大的)建筑面积三倍时,由建设单位负责申办租用临时用地的租金。场地狭小费列入技术措施费,技术措施费是直接费。”
2013-12-10 09:07:01
-

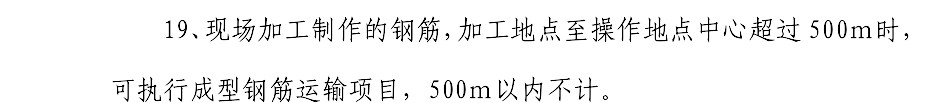

你好:你可详细的看下你当地的定额说明,你讲的是否是这种情况“9.成型钢筋运输,只适用于在施工现场以外加工的成型钢筋的运输。施工现场以内的运输已含在相应项目之内。
2013-12-10 10:03:56
还有0条追问正在审核中,请稍后回来查看
