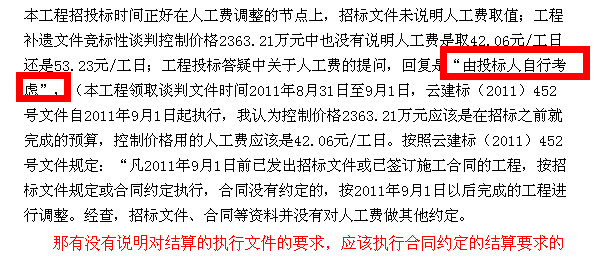

• 总价包干的人工费调整

    本工程招投标时间正好在人工费调整的节点上,招标文件未说明人工费取值;工程补遗文件竞标性谈判控制价格2363.21万元中也没有说明人工费是取42.06元/工日还是53.23元/工日;工程投标答疑中关于人工费的提问,回复是“由投标人自行考虑”,(本工程领取谈判文件时间2011年8月31日至9月1日,云建标(2011)452号文件自2011年9月1日起执行,我认为控制价格2363.21万元应该是在招标之前就完成的预算,控制价格用的人工费应该是42.06元/工日。按照云建标(2011)452号文件规定:“凡2011年9月1日前已发出招标文件或已签订施工合同的工程,按招标文件规定或合同约定执行,合同没有约定的,按2011年9月1日以后完成的工程进行调整。经查,招标文件、合同等资料并没有对人工费做其他约定。
我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳

    这个需要研究合同中对总价包干的相关条款约定,例如,人工,材料及机械等的上涨或下浮的幅度多大为可以调整;

    如果合同没有相关约定,或者约定不清晰,这个可以就招标文件或者答疑文件进行深入理解;

    在编制的招标控制价中,确实存在漏洞,或者不合理的地方,可以找出相关的依据,然后出份具体而有说服力的申请报告,和业主进行协商处理;

    这个事件的处理,只有双方友好协商,保证依据及理由充足,一般业主都会考虑适当的调整的,毕竟这是存在的事实。

    2014-03-17 19:00:49

  • 总价

    2014-03-17 18:41:05

  • 根据工程投标答疑中关于人工费的提问,回复是“由投标人自行考虑”的情况看,招投标人已经预估到有人工费调整的可能,并且招标人已经回答“由投标人自行考虑”,合同谈判时,没有就这个问题作明确约定,从问题题目看,合同属于总价包干,过程中(人工费调整的文件正式发布时)也没有这个问题的洽商等资料,所以,这个项目,人工费调整没有依据。

    2014-03-19 14:38:53

  • 本工程招投标时间正好在人工费调整的节点上,招标文件未说明人工费取值;工程补遗文件竞标性谈判控制价格2363.21万元中也没有说明人工费是取42.06元/工日还是53.23元/工日;工程投标答疑中关于人工费的提问,回复是“由投标人自行考虑”,(本工程领取谈判文件时间2011年8月31日至9月1日,云建标(2011)452号文件自2011年9月1日起执行,我认为控制价格2363.21万元应该是在招标之前就完成的预算,控制价格用的人工费应该是42.06元/工日。按照云建标(2011)452号文件规定:“凡2011年9月1日前已发出招标文件或已签订施工合同的工程,按招标文件规定或合同约定执行,合同没有约定的,按2011年9月1日以后完成的工程进行调整。经查,招标文件、合同等资料并没有对人工费做其他约定。

    说明不能调整

    2014-03-17 21:50:33
