安装工程超高增加费

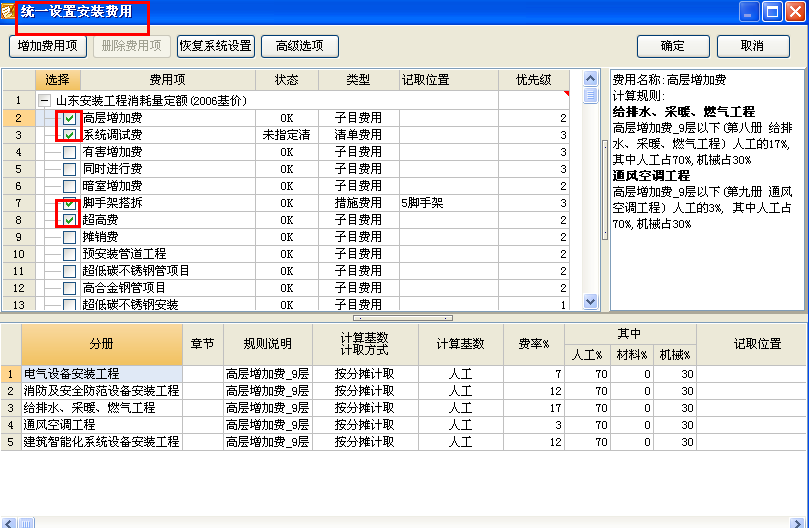

安装工程C.8.0分册说明和工程量计算规则总则第四、关于下列各项费用的规定: 2.超高增加费:定额中操作高度均以3.6m为界限,如超过3.6m时,其超过部分(指由3.6m至操作物高度)的定额人工费乘以下列系数: 标高±(m) 3.6~8 3.6~12 3.6~16 3.6~20 超高系数 1.10 1.15 1.20 1.25 这里超高给定额子目乘以系数,那么它和“高层建筑增加费 21层以下 (70m)(给水、采暖、燃气工程)”重复吗?
全部回答
(5)
首答仅用{{minutesHtml}}
-
已采纳
安装工程C.8.0分册说明和工程量计算规则总则第四、关于下列各项费用的规定: 2.超高增加费:定额中操作高度均以3.6m为界限,如超过3.6m时,其超过部分(指由3.6m至操作物高度)的定额人工费乘以下列系数: 标高±(m) 3.6~8 3.6~12 3.6~16 3.6~20 超高系数 1.10 1.15 1.20 1.25 这里超高给定额子目乘以系数,那么它和“高层建筑增加费 21层以下 (70m)(给水、采暖、燃气工程)”重复吗?
当然不重复的,这属于两个不同的取费的,一个是单层超高的取费,一个是总层数高的取费的需要分开计算的。
2014-04-11 15:17:43
-
安装工程C.8.0分册说明和工程量计算规则总则第四、关于下列各项费用的规定: 2.超高增加费:定额中操作高度均以3.6m为界限,如超过3.6m时,其超过部分(指由3.6m至操作物高度)的定额人工费乘以下列系数: 标高±(m) 3.6~8 3.6~12 3.6~16 3.6~20 超高系数 1.10 1.15 1.20 1.25 这里超高给定额子目乘以系数, 它和“高层建筑增加费 21层以下 (70m)(给水、采暖、燃气工程)” 是不重复的;
2014-04-11 14:51:57
-
你好:高层建筑增加费与工程超高增加费不是重复计算的。高层建筑增加费是指建筑物超过20米或层数超过六层以上计取的增加费用,而工程超高增加费是只操作物距地的高度超过了定额规定的高度计取的增加费。如果同时发生是要分别计取的。
2014-04-11 14:59:20
-
这个是不重复的
一个是层高超高
另一个是建筑超高
层高超高 楼层3米和楼层5米 虽然只超过两米 但是这两米的工作量肯定比楼层底起的两米来的多
建筑超高 主要是人工 机械工作效率的问题,都需要从首层运到高层上工作
情况不同 根据实际发生的去记取
同时发生则同时记取
2014-04-11 15:00:29
-
不重复,需要单独计算
