    白天在地下室、无窗厂房、坑道、洞库内、工艺要求不同不间断施工的工程,可视为夜间施工,每工日按4元计夜间施工增加费;工日数按实际工作量所需定额工日数计算。 在GBQ4.0软件中如何操作
我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (6) 首答仅用{{minutesHtml}}

  • 最简单的操作方法就是把你在在“地下室、无窗厂房、坑道、洞库内、工艺要求不同不间断施工的工程”中的工程量分开套价,这样算出总的定额工日数量是多少,然后每个工日增加4元钱作为夜间施工增加费,再单位工程费汇总表加多一行就可以了。

    2014-05-12 08:45:59

  • 白天在地下室、无窗厂房、坑道、洞库内、工艺要求不同不间断施工的工程,可视为夜间施工?

    我认为不可以的。

    不过可以通过施工方案的形式酌情增加相关费用计入结算。

    2014-05-11 17:22:39

  • 白天在地下室、无窗厂房、坑道、洞库内、工艺要求不同不间断施工的工程,可视为夜间施工,每工日按4元计夜间施工增加费;工日数按实际工作量所需定额工日数计算。在GBQ4.0软件中如何操作



    这种你就把这些工程量套用上相应的定额,然后局部汇总一下,找到一共人工数量,然后用这个总数量*4元做一个独立费计取一下就行了。

    2014-05-11 17:22:49

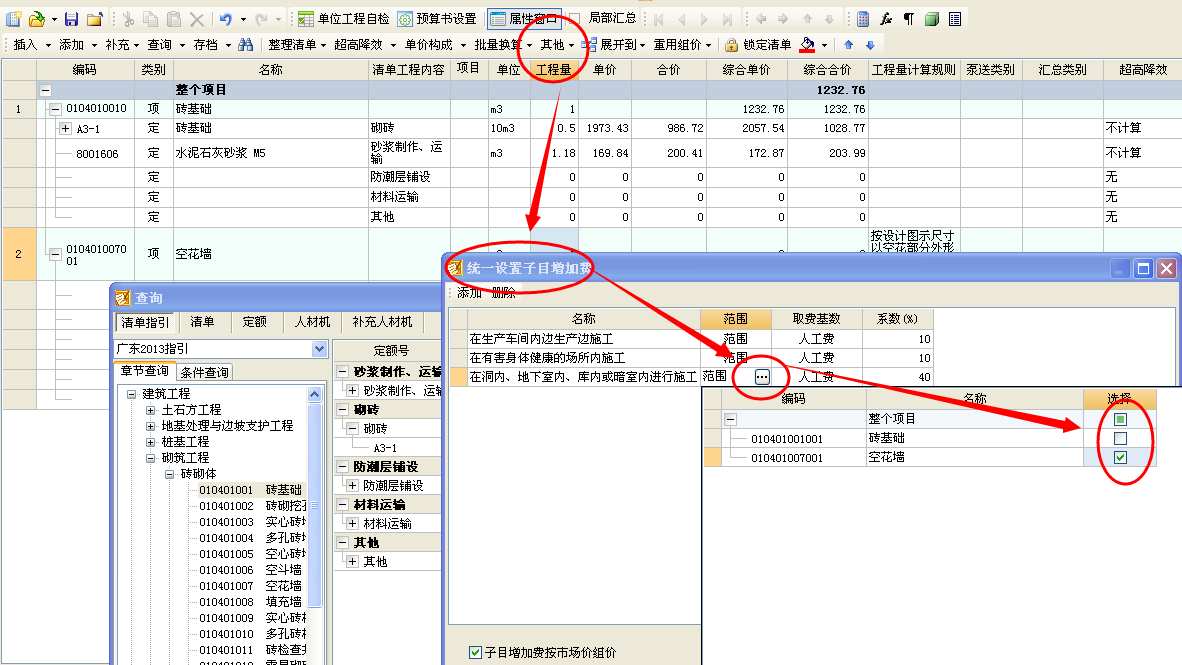

  • 点工具栏上“其他”,然后对清单或章节进行相应的勾选。

    工日数

    2014-05-11 17:27:19

  • 在计价软件中,预算书界面,左侧有独立费一栏,点开,按你提取的工作量里面的工日×4元,直接在独立费里面输入即可

    2014-05-11 18:17:22

  • 你好:按当地的费用定额规定计算,定额工日在软件中措施费用中输入

    2014-05-11 18:28:44
