关于上海三轴搅拌桩SMW工法桩计算规则

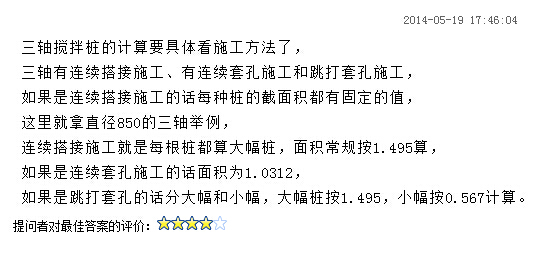

上海定额站发布的计算规则:设计桩长*设计断面面积(重复套钻部分工作量已包含在定额含量内) 这个设计断面面积到底怎么计算?按字面意思理解是否是按设计图纸示意围成搅拌桩的断面面积。问题补充:我在网上看到,直径为850的三轴搅拌桩计算规则为:1.2m为一幅,一幅面积为1.0312m2计算。是否正确?
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳
请参回复。
2014-06-20 08:53:21
-
答:个人理解为按桩的截面计算,根数照点。重复者,不增不减。
2014-06-19 11:46:29
-
三轴搅拌桩在上海市2016里面属于新增的子目,在原上海2000定额里面没有该子目。但是在上海市定额管理总站编制的关于上海2000定额的市政工程编制实例里面有关于双轴搅拌桩这样的描述:桩工程量按设计桩截面面积乘以桩长按体积计算。当设计为单孔搅拌桩时,施工的单孔搅拌桩重叠部分不予扣除,当设计采用直径为700的双孔搅拌桩时,施工的重叠部分不予扣除,直径700的双孔搅拌桩的截面积为0.702平方米。
