其他项目费竣工结算时如何结算?
其他项目费竣工结算时如何结算?是在其他项目费中按照实际发生的调整吗?能在结算汇总表中按实际直接调整吗?不计取措施费和规费可以吗?
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳
其他项目费竣工结算时如何结算?是在其他项目费中按照实际发生的调整吗?能在结算汇总表中按实际直接调整吗?不计取措施费和规费可以吗?
【您好,其他项目的内容包括暂列金额(按时记取,比如签证、变更内容等等)、材料和专业工程暂估价(材料暂估价合在分部分项综合单价内)(按实调整)、计日工(结算时单价不变,量按实调整)、总承包服务费(费率不变,项目价值按实计)
规费和税金是不可以更改的,属于不可竞争费用。。也是必须记取的。。
建议看一下13清单计价规范,结算部分。】
2014-11-16 14:56:20
-
你好:应该按实际施工发生的费用结算,计算规费和税金
2014-11-16 15:07:01
-

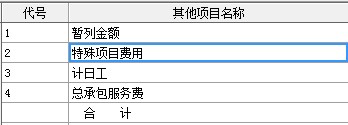

其他项目费包括很多费用,不知道你指哪部分,暂列金额、专业暂估价你参考这个《暂列金额操作程序》。
2014-11-17 08:15:17
