请问这个项目成本策划表怎么做啊?
老师傅们,老师们,叔叔阿姨们,兄弟姐妹们,这东西怎么做,能指点一条明路吗?项目成本预算里面那些单价 数量 去哪里弄啊?详细讲解,谢谢了。好人100分拿走,解答了追加分。
全部回答
(4)
首答仅用{{minutesHtml}}
-
已采纳

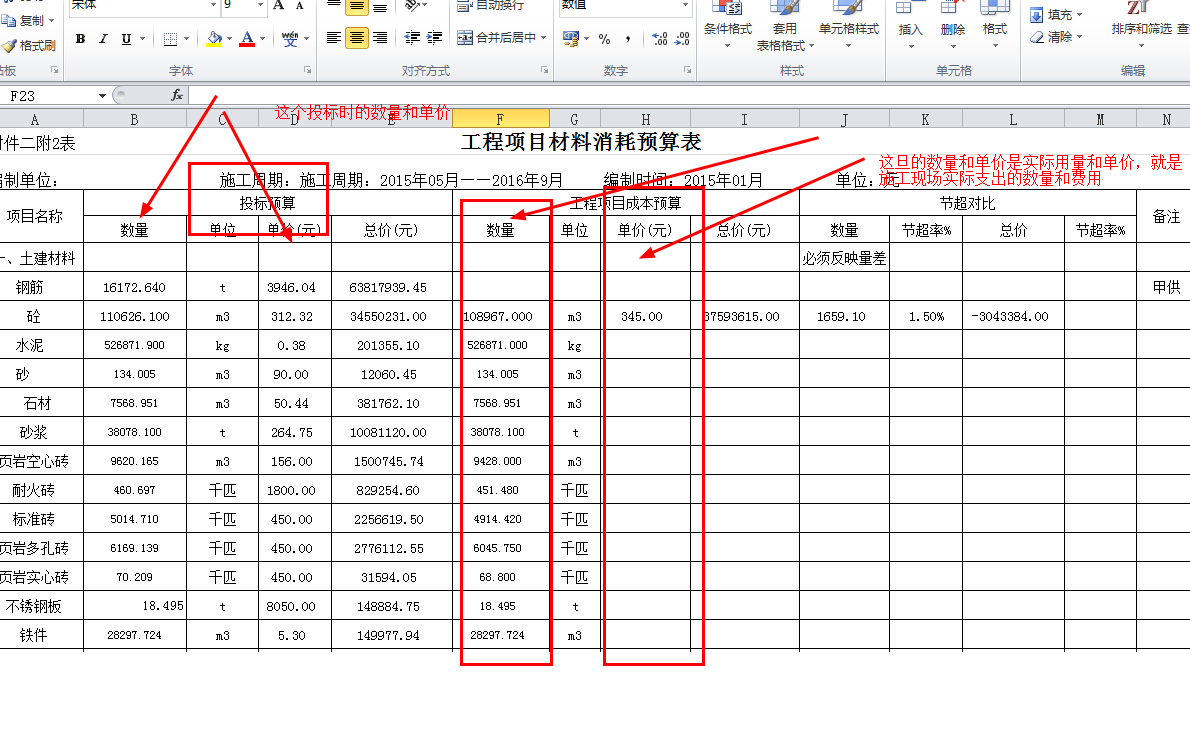

这几张表其实就是投标时中标预算里的单价与实际成本价之间的对比,如果你是施工单位,项目成本那里的数量和单价可以用实际施工时的数量和单价去填,也就是施工现场实际与材料商、劳务工等签订的合同价做为成本价去填这个表里的项目成本,数量按实际用量去计算
2015-01-13 05:05:25
-
这几张表其实就是投标时中标预算里的单价与实际成本价之间的对比,如果你是施工单位,项目成本那里的数量和单价可以用实际施工时的数量和单价去填,也就是施工现场实际与材料商、劳务工等签订的合同价做为成本价去填这个表里的项目成本,数量按实际用量去计算。其实很简单,你要这此数据只有到项目部材料会计那肯定有,采购员那不一定全,因采购员是一个月要与会计报一次,所以材料会计那绝对有你所要的数据
2015-01-14 10:47:43
-
问你们的采购员(材料员)会得到你们的材料购置成本单价,后面一张表里面的单价,你的找合约部拿到你们的劳务分包合同,合同里面会有一个大包干合同价(包括人工+机械),然后将投标预算书里面的人工和机械不计取,直接根据你们的采购价调价,得到成本材料价格,劳务合同单价+成本材料单价=工程预算成本里面的单价。
2015-01-14 09:55:56
-
一句话就是填表,材料人工填数量和市场价,机械填天数和租赁价,周转材料填摊销量*周转次数*市场价,最后就是预测成本,预算价减去成本价就是机计划利润了
