paul加油 2015-08-25 10:53:52 | 河南省 土建 | 1030查看 3回答
关于厂区混凝土路面的问题
A.9室外工程有两句话,具体如下: 说明部分第四条中第2款(第809页):“混凝土路面已包括伸缩缝,不得另计。” 工程量计算规则部分第一条中第4款(第811页):“混凝土路面切缝按设计图示尺寸以长度计算。” 我的疑问:以上这两句话矛盾吗,如何理解它们的区别? 新做的混凝土路面还需要套切缝的工程量吗?
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳其实二者并不矛盾。包含了是指施工时进行了留缝,填缝。切缝用于没有预留或后期单独需要切缝的情况
2015-08-25 15:51:10
-
从字面看有矛盾,但在工程实践中伸缝多利用施工缝加填料做成,而缩缝尚需用锯缝机切诱导缝,子目中又不含,仅含做伸缝的沥青麻丝,所以切缝应另计(市政定额中有子目)。如果改为已包括伸缝就不矛盾了。
2015-08-25 11:16:15
-

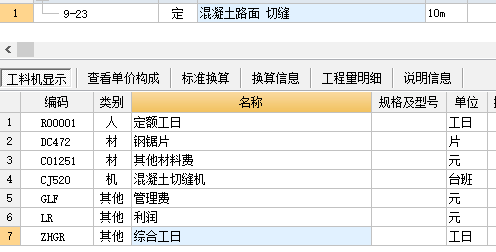

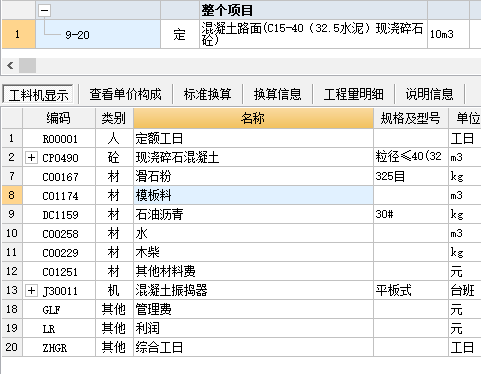

你理解有误,混凝土路面是含伸缩缝的材料、灌料。但不含切缝的机械、人工。你看一下定额子目内人材机就明白了。看下图。
1.混凝土面清底,模板制、安、拆、修,混凝土振捣、搓平或压光、养护,熬沥青,灌注伸缩缝。2.炉渣混凝土清底、人工拌合水泥炉渣、浇筑、随打随抹水泥面、养护等。
1.预制混凝土板(50×50×80砂垫层)铺砂、铺预制板、清扫砂缝。2.鹅卵石清理基层、调运砂浆、铺设砂浆、镶嵌鹅卵石、养护等。
你应该能看懂了。
2015-08-25 15:00:39
