• 内蒙古夜间施工费怎么记取

    我们现在干的一个活工期特别紧张,我们每天晚上干到12点左右,。 1、请问等到对量的时候可以找甲方要夜间施工费吗? 2、夜间施工费定额怎么记取的?
我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳

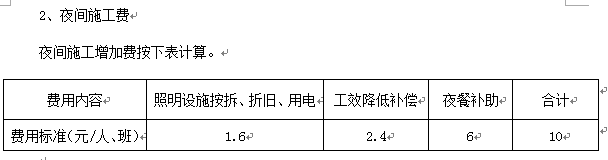

    夜间施工增加费按下表计算。

    费用内容

    照明设施按拆、折旧、用电

    工效降低补偿

    夜餐补助

    合计

    费用标准(元/人、班)

    1.6

    2.4

    6

    10


    ⑴白天在地下室、无窗厂房、坑道、洞库内、工艺要求不同不间断施工的工程,可视为夜间施工,每工日按4元计夜间施工增加费;工日数按实际工作量所需定额工日数计算。

    ⑵建设单位要求提前完工的工程,指建设单位要求的工期低于工期定额规定的施工工期70%的工程;提前完工工程的夜间施工增加费,投招标阶段的控制价和报价计算时,按定额人工工日数的(10%~20%)×10元/工日计算。

    ⑶夜间施工增加费的计算有争议时,应由现场施工单位或监理单位代表签证确认。

    由于工程赶工期夜晚加班,可找建设单位协商办理签证,签证写明夜晚必须加班的理由,同时提出结算时夜间施工费的计算方式(可选择:1、按定额规定计算;2、签工日,写明工日单价)

    2016-03-24 08:49:56

  • 内蒙古自治区建设工程费用定额(DYD15-801-2009)夜间施工费见下图。

    记取即每个定额人工计取10元。如果合同约定要求按正常工期提前完成的工程,以

    “建设单位要求提前完工的工程,指建设单位要求的工期低于工期定额规定的施工工期70%的工程;提前完工工程的夜间施工增加费,投招标阶段的控制价和报价计算时,按定额人工工日数的(10%~20%)×10/工日计算。”规定计取。

    2016-03-17 15:33:30

  • 夜间施工费用可以单独签证计算。

    2016-03-17 09:43:53

  • 1.夜间施工费是不能计取的,已包含在费率中,已可以看计价组成。

    2.因工程工期特别紧,可以考虑赶工费,这是定额计价中没有考虑的,可以向甲方提出,结算时可以报这个赶工费的。

    2016-03-17 09:57:23
