心酸的萝卜 2016-03-21 21:58:37 | 贵州省 安装算量GQI | 14027查看 8回答
给排水安装的预留洞口怎么计算?

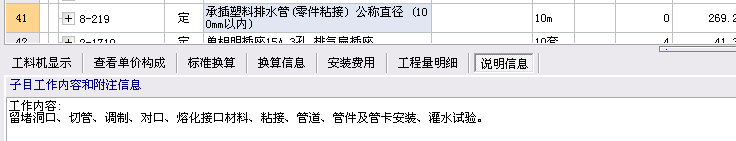

如图所示的贵州04定额截图说明中第三条“给排水﹑采暖管道穿墙或过楼板的钢套管 , 按室外钢管 ( 焊接 ) 项目计算。 ”,现场没有采用钢套管,直接用PVC管子用来预留洞口,能重复利用几次,那么请问采用这种方式施工时,给排水管道的过楼板的预留洞口怎么计算呢?定额中说“按室外钢管 ( 焊接 ) 项目计算。”定额单位为“米”,怎么计算呢?比如层高三米的住宅预留一根DN100的排水管时,是否工程量就为3m呢?
全部回答
(8)
首答仅用{{minutesHtml}}
-
已采纳说明中第三条“给排水﹑采暖管道穿墙或过楼板的钢套管 , 按室外钢管 ( 焊接 ) 项目计算。 ”指预埋钢管套管,实际预埋PVC管,就按PVC管子目套,把总长度计算出来就是工程量;预埋套管是不能取出重复利用的。
2016-03-22 07:31:59
-
按照实际预留长度进行计算!
2016-03-22 07:05:54
-
截图用PVC管子用来预留洞口,是预留洞口时的模板,不是套管,在土建预留洞口时考虑,安装不需要计算。 定额中说“按室外钢管 ( 焊接 ) 项目计算。”是指管道穿墙、板钢套管,截图的塑料管不是套管,而是预留洞口的模板。 钢套管根据墙体或板厚度和套管安装规范计算每个套管的长度。
2016-03-22 07:47:50
-
建议按照PVC管道实际长度套用定额,同时记取拆除和安装两项子目,材料费做摊销处理即可。
2016-03-22 08:38:39
-
你好:定额子目中已经包括了,不用单独计算。
2016-03-22 08:50:38
-
“给排水﹑采暖管道穿墙或过楼板的钢套管 , 按室外钢管 ( 焊接 ) 项目计算是指套管是钢管,预留洞口和套管不是一回事,预留洞口已经包含在管道安装中
2016-03-22 08:49:17
-
按照实际长度来计算,预埋管没有重复利用率直说,都是埋上后直接打在混凝土里的。
2016-03-22 09:46:51
-
这是穿板的预留孔,不是穿板钢套管,共预留孔的工作量已经包括在管道安装工程量中不再计取,如果是有预埋钢管并与管道同存在的才可计取。
2016-03-22 14:59:55
