站在业主的角度,关于发包人的违约责任,如何制定综合单价合同的条款,减少甲方风险
以下是承包单位拟定的合同条款,关于发包人违约责任这部分,对于业主很不利,如何更改,有利于业主呢,哪位比较懂合同的大神可以指点下,急急急? 发包人违约责任的承担方式和计算方法: (1)因发包人原因未能在计划开工日期前7天内下达开工通知的违约责任: 工期顺延,由此引起的材料价格上涨的风险及造成的窝、停工损失由发包人承担 。 (2)因发包人原因未能按合同约定支付合同价款的违约责任: 承包人有权停工,工期顺延,由此引起的材料价格上涨的风险及造成的窝、停工损失由发包人承当 。 (3)发包人违反第10.1款〔变更的范围〕第(2)项约定,自行实施被取消的工作或转由他人实施的违约责任: 承包人有权停工,工期顺延,由此引起的材料价格上涨的风险及造成的窝、停工损失由发包人承担 。 (4)发包人提供的材料、工程设备的规格、数量或质量不符合合同约定,或因发包人原因导致交货日期延误或交货地点变更等情况的违约责任: 工期顺延,由此引起的材料价格上涨的风险及造成的窝、停工损失由发包人承担 。 (5)因发包人违反合同约定造成暂停施工的违约责任: 工期顺延,由此引起的材料价格上涨的风险及造成的窝、停工损失由发包人承担 。 (6)发包人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的违约责任: 工期顺延,由此引起的材料价格上涨的风险及造成的窝、停工损失由发包人承担 。 (7)其他: / 。 16.1.3 因发包人违约解除合同 承包人按16.1.1项〔发包人违约的情形〕约定暂停施工满 15 天后发包人仍不纠正其违约行为并致使合同目的不能实现的,承包人有权解除合同。
全部回答
(2)
首答仅用{{minutesHtml}}
-
已采纳
这些都是诚信的基本通用条款,做为发包人,发动诚信条款本身就是一种不诚信的做法,最好不要去动合同条款,认真执行合同是双赢的基本前提。
2016-04-29 10:50:17
-

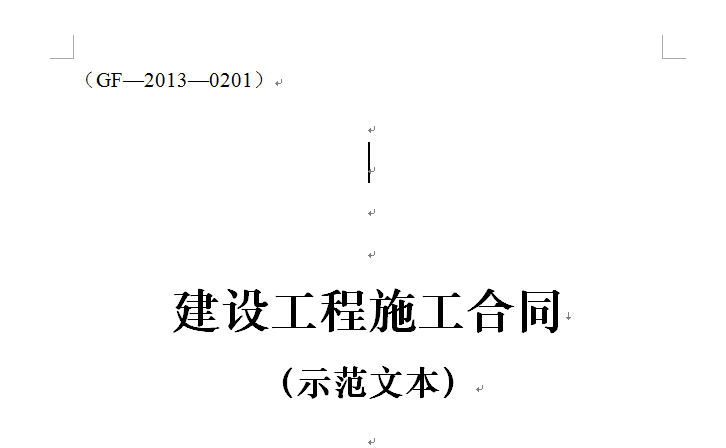

你好,这个可以参考施工合同范本GF-2013-0201,其中有几条可以相应修改:
1、发包人发生违约情况时,承包人可向发包人发出通知,要求发包人采取有效措施纠正违约行为。发包人收到承包人通知后28天内仍不纠正违约行为的,承包人有权暂停相应部位工程施工,并通知监理人。
2、承包人按约定暂停施工满28天后,发包人仍不纠正其违约行为并致使合同目的不能实现的,承包人有权解除合同。、
另外,这是发包人违约条款,还有相应的承包人违约条款。
2016-04-29 11:05:44
