• 钢结构预算问题

    1、现做一个钢结构预算,请问那个构件需要套(就位运输)子目,是否套过(就位运输)就不用再套其他运输的子目了。钢结构都需要套那些定额? 2、钢结构已经含一遍防锈漆,但是设计要求两遍,还需要套吗,,防火涂料一般套什么子目呢,设计要求耐火极限2小时
我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (2) 首答仅用{{minutesHtml}}

  • 已采纳

    1、现做一个钢结构预算,请问那个构件需要套(就位运输)子目,是否套过(就位运输)就不用再套其他运输的子目了。钢结构都需要套那些定额? 2、钢结构已经含一遍防锈漆,但是设计要求两遍,还需要套吗,,防火涂料一般套什么子目呢,设计要求耐火极限2小时

    1、定额了有就位运输子目的项目,一般需要套取的;

    2、钢结构子内已经含一遍防锈漆,但是设计要求两遍,还需要套一边的;

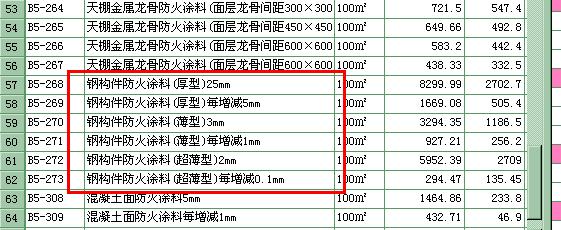

    3、防火涂料一般是直接套取相应子目的:

    子目


    2016-07-28 11:03:20

  • 钢结构已经含一遍防锈漆,设计要求两遍需要另套5-135子目;钢结构构件一般都是在现场制作的,套就位运输6-45就可以了,若是在加工场制作的,可以另套6-46~6-51运输子目。防火涂料应该根据设计涂料厚度选择套5-147~5-156子目。

    2016-07-28 15:51:48
