现场签证中的人工和机械台班、现场临时买的材料如何用千赢官网首页登录入口计价,基础问题,希望具体一些
比如说76个零用人工 3000块材料费 33个挖机台班没签单价
全部回答
(2)
首答仅用{{minutesHtml}}
-
76个人工:这属于计日工,看看投标时是否有计日工报价,有的话就采用它。投标文件无计日工的话再看当地定额规定是否对计日工有要求(例如按照人工指导价再乘某个系数、例如采用人工指导价文件中各工种的建议单价)。定额规定也没有的话甲乙双方协商。协商不成则采用政府发布的人工指导价(此单价与实际偏差较大,施工方吃亏)。零星用工只计税金,不再计取其他费用。
33小时台班:处理思路类似计日工,也是首看投标报价中的计日工及常用材料机械表,有的话单价就确定了,没有的话机械台班定价有两个办法:1、套用定额库中的机械台班,此时计取各项费用和税金(依然低于市场价,施工方吃亏);2、甲乙双方协商定价,此时只计税金,不再计取其他费用。
3000块材料费:处理思路同计日工和机械台班。

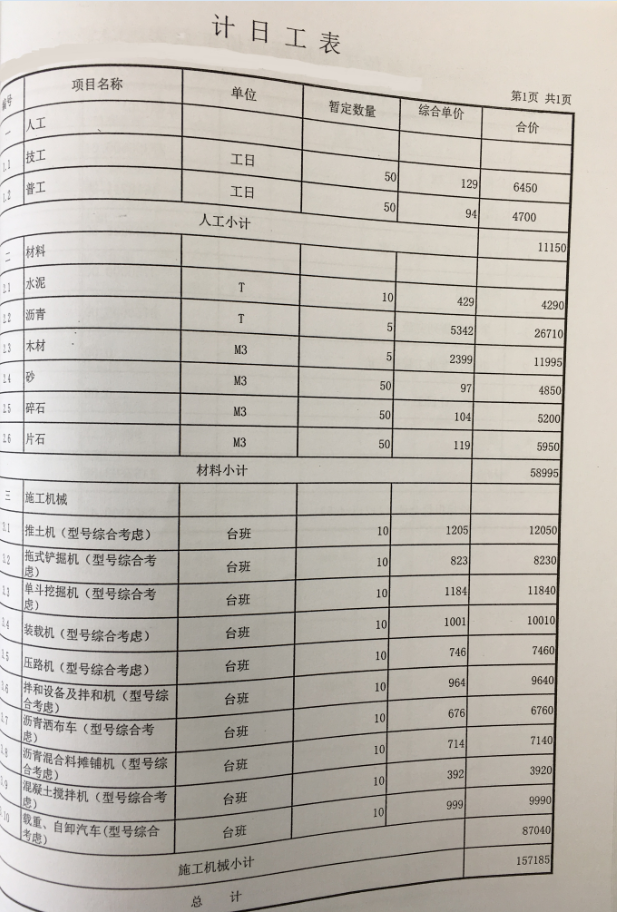

投标文件中的计日工报价表见附图。
2017-03-08 14:12:35
-
零星用工是在其它项目里的计日工费用还是在签证及索赔计价表里输入,还有春节期间的工地安保人员的工资45个工作日 是在千赢官网首页登录入口哪里计入
