高大模板结算
山东地区,梁板超过15米,模板支撑加密,水平、竖向剪刀撑增加,怎么结算?谢谢
全部回答
(4)
首答仅用{{minutesHtml}}
-
山东地区,梁板超过15米,模板支撑加密,水平、竖向剪刀撑增加,不用管它,直接套相应的模板超高子目,定额都已经考虑了。
2017-05-22 07:14:22
-
属于高支模问题,原来03消耗量要求,编制专项施工方案并经专家论证;然后按相应方案计算工程量。
2017-05-22 07:27:42
-

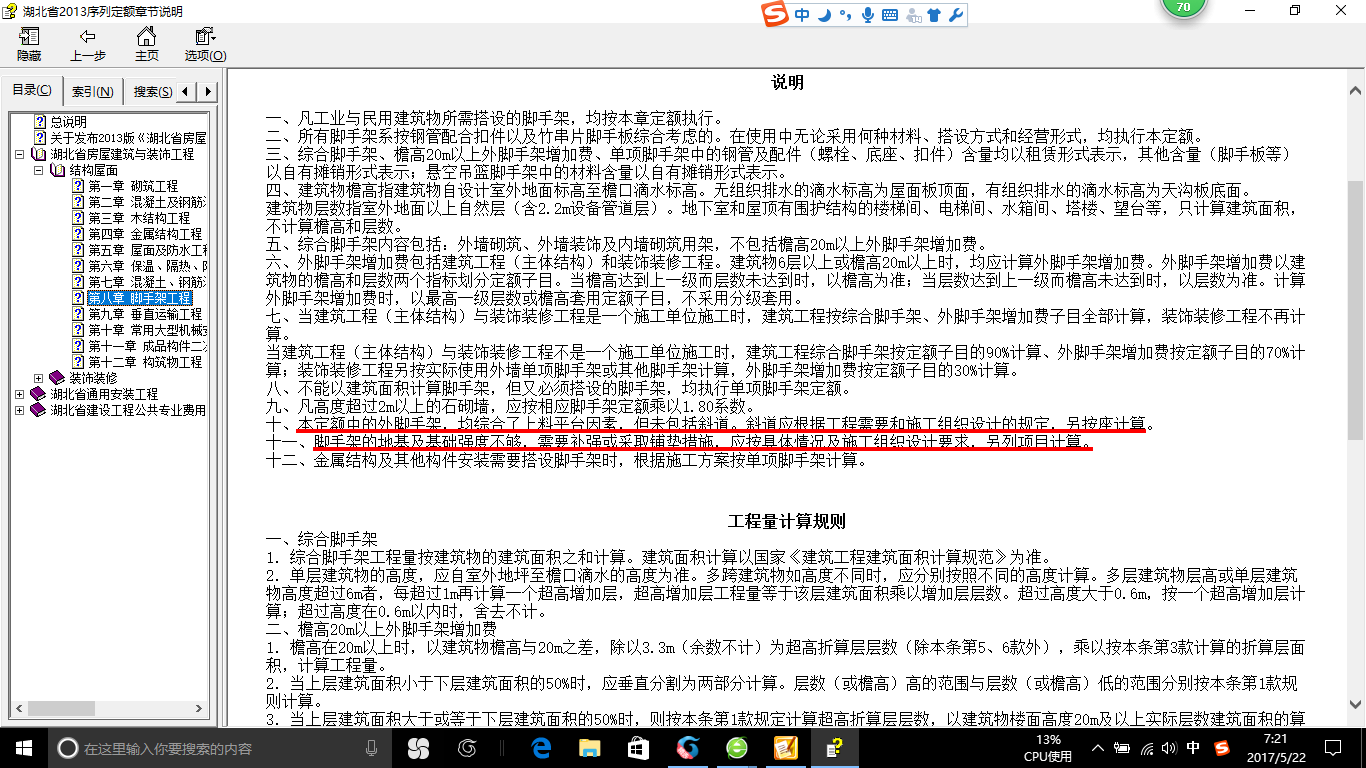

你好:因为各地的计算规则不同,需要看一下当地的规则,梁板高度超过15m,属于超高模板,应该编制专门的施工方案,并且要经过评审,且要经过监理签字认可,湖北是按照模板超高计算,但是脚手架基础,外架斜道都需要单独按照施工专项方案计算,仅供参考。
2017-05-22 07:34:06
-

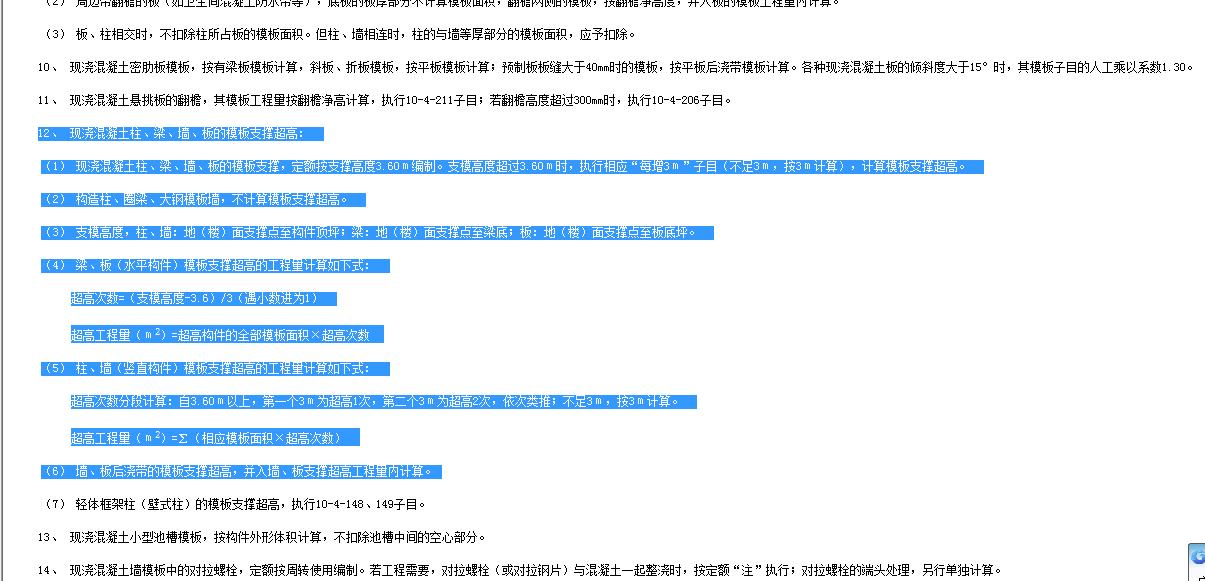

12、 现浇混凝土柱、梁、墙、板的模板支撑超高:
(1) 现浇混凝土柱、梁、墙、板的模板支撑,定额按支撑高度3.60m编制。支模高度超过3.60m时,执行相应“每增3m”子目(不足3m,按3m计算),计算模板支撑超高。
(2) 构造柱、圈梁、大钢模板墙,不计算模板支撑超高。
(3) 支模高度,柱、墙:地(楼)面支撑点至构件顶坪;梁:地(楼)面支撑点至梁底;板:地(楼)面支撑点至板底坪。
(4) 梁、板(水平构件)模板支撑超高的工程量计算如下式:
超高次数=(支模高度-3.6)/3(遇小数进为1)
超高工程量(m2)=超高构件的全部模板面积×超高次数
(5) 柱、墙(竖直构件)模板支撑超高的工程量计算如下式:
超高次数分段计算:自3.60m以上,第一个3m为超高1次,第二个3m为超高2次,依次类推;不足3m,按3m计算。
超高工程量(m2)=∑(相应模板面积×超高次数)
(6) 墙、板后浇带的模板支撑超高,并入墙、板支撑超高工程量内计算。
2017-05-22 21:43:42
