弱电安装算量
综合布线中,在桥架、线管中敷设的光纤、电话电缆、超五类网线、有线电视线缆是否可算1.25%的增加量呢?
全部回答
(7)
首答仅用{{minutesHtml}}
-
答:如果所套定额子目计算规则无规定就不计算2.5%。这里有生活常识问题,质量轻的绳子可以绷很直,如果是铁链子好绷直吗?
2017-08-07 06:17:25
-
答:对于电力电缆这个附加长度定额规定是一概而论的,对于线径小又无凯甲的电缆做为投标来说可以不报,对大直径电缆可依施工经验和工艺投标。清单合同其实给甲乙双方充分的选择,没有必要进行这种枉顾事实,形而上学式“抬杠”。
2017-08-07 06:29:14
-
答:再比如电缆其它一些附加长度,规范规定有检修长度,施工时柜下根本就盘卷电缆,不是按规范要求施工(过去供电保护措施差,留有电缆长度很必要,随着技术进步,供电保护措施很多,检修接头的附加长度应降低(可能这个规范一直也不修改)。
2017-08-07 06:43:11
-
综合布线中,在桥架、线管中敷设的光纤、电话电缆、超五类网线、有线电视线缆是否可算1.25%的增加量呢?答:一、弛度是2.5%,不是1.25%;二、弛度仅对电缆有效(弛度是防止因热胀冷缩对电缆造成的伤害);三、光纤、电话电缆、超五类网线、有线电视线缆都有各自的预留量计算,但没有弛度的计算内容;四、计算规则就是计算规则,不能用施工中的一些陋习、投机取巧、不到位(这些情况可以向监理问责)来对抗计算规则。
2017-08-07 07:00:31
-

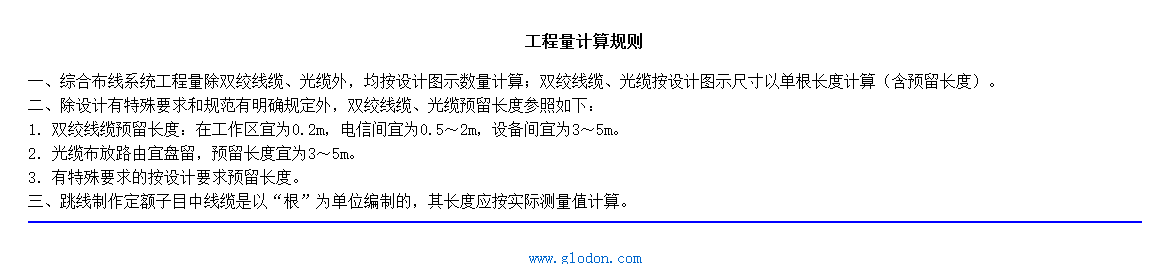

预留长度及附加长度详见附图。~~~欢迎追问~~~如果懂了请采纳、请点赞~~您的采纳就是我们的动力~~希望我的回答对您有所帮助~~
2017-08-07 08:03:55
-
你好,计算规则上写就应该乘。既然用定额就要遵守计算规则的。如果属于电缆就乘,不属于则不需要乘。
2017-08-07 08:55:05
-
综合布线中,在桥架、线管中敷设的光纤、电话电缆、超五类网线、有线电视线缆没有1.25%的增加量的规定。只有线缆预留长度规定:工级交接间、设备间预留6m (以管/槽与配线架/柜交接处算起);工作区预留0.6m (以终端接线盒算起)。
