贞 2017-08-21 09:53:39 | 广东省 计价软件GCCP | 1219查看 2回答
关于管桩消耗量问题

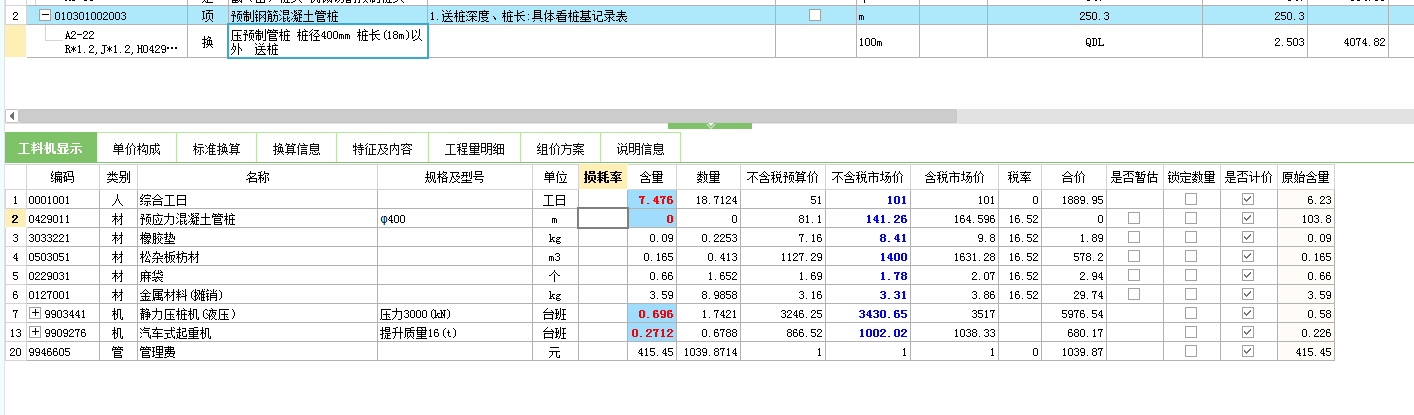

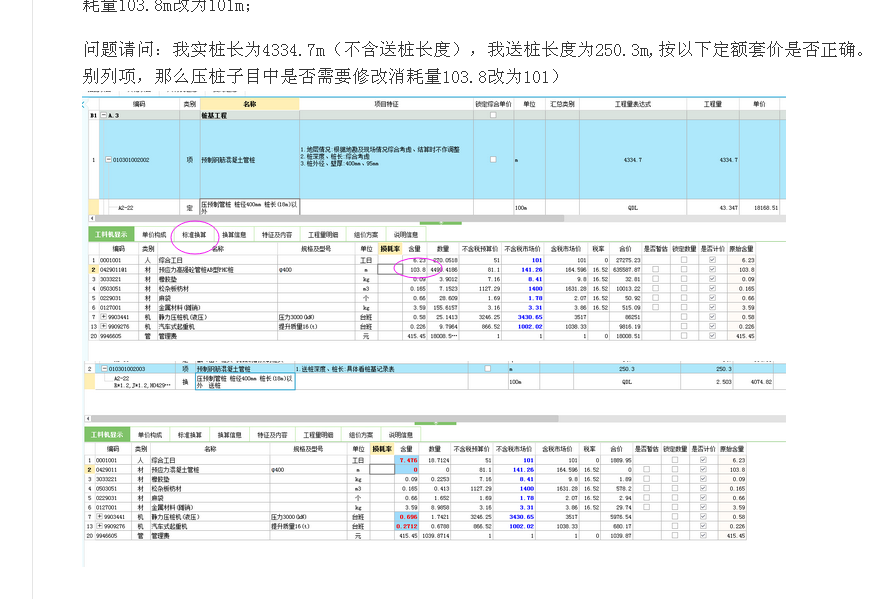

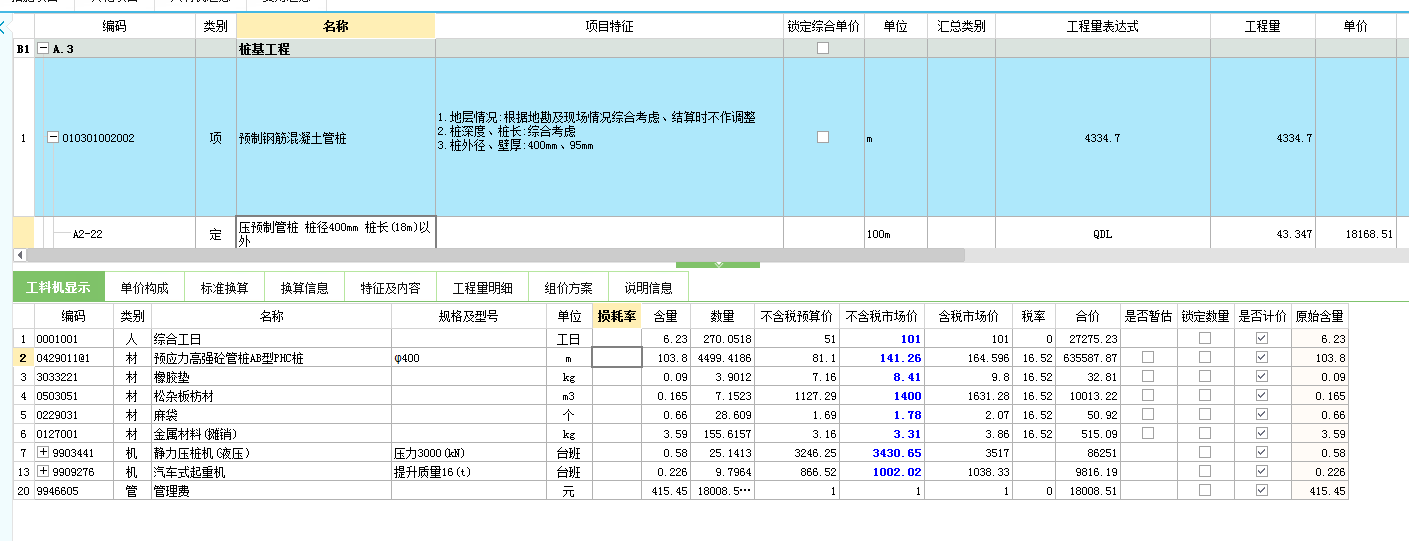

定额中有关送桩有以下说明: 2.0.3经建设单位审定的施工方案,单位工程内出现送桩和打桩的应分别计算,送桩按相应打、压桩定额子目工日及机械台班乘系数1.2计算; 送桩:按送桩长度计算。有计算送桩的打、压桩项目,子目桩消耗量103.8m改为101m;问题请问:我实桩长为4334.7m(不含送桩长度),我送桩长度为250.3m,按以下定额套价是否正确。(由于送桩已经分别列项,那么压桩子目中是否需要修改消耗量103.8改为101)
全部回答
(2)
首答仅用{{minutesHtml}}
-

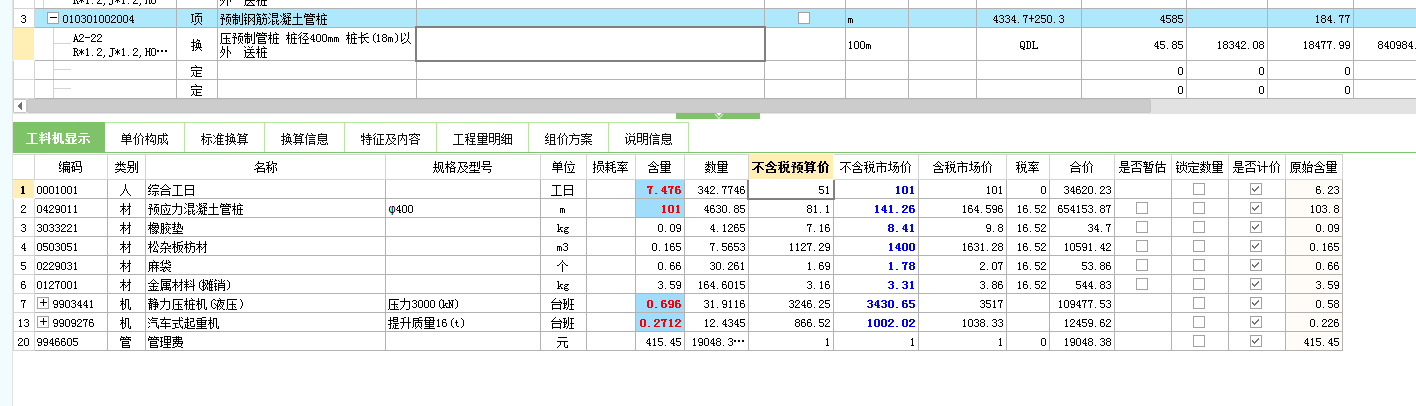

压桩套价的工程量含量要调整为101。
2017-08-21 10:03:31
-
那这样调跟上面的那个更为准确
2017-08-21 10:14:42
