洽商,图纸会审记录,变更,签证,都是指什么?可以都套在一个计价里吗
洽商,图纸会审记录,变更,签证,都是指什么?可以都套在一个计价里吗
全部回答
(4)
首答仅用{{minutesHtml}}
-
可以的,就是甲乙双方在施工中关于工程的函件。
2017-12-20 09:12:47
-
洽商,图纸会审记录,变更,签证,都是指什么?可以都套在一个计价里吗简单的说 洽商,图纸会审记录,变更,签证都是在投标报价基层上需要调整的内容。可以都套在一个计价里的。
2017-12-20 09:14:30
-

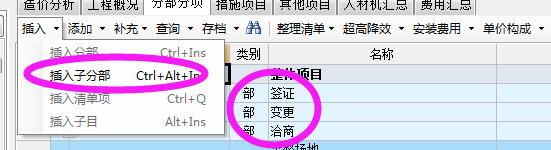

可以的您可以利用子分部区分开
2017-12-20 09:20:45
-
洽商可以理解为洽谈商量,可变可不变。图纸会审是对图纸问题的提出进行修改,优化等。变更是设计部门对施工图纸的错误进行修改、图纸内容进行补充等。签证是现场签字证明的资料(基本上是合同约定之外的零星工程、计日工等)。建议四者区别开来进行计价,因为根据合同约定四者的处理原则(取费问题)可能有差异,不建议做到一个预算书中,如果四者的处理原则一样,可以做到一个预算书中,分成四个分部,到时候局部汇总就行了。1.工程洽商,就是工程实施过程中的洽谈商量,参建各方就项目实施过程中的未尽事宜,提出洽谈商量。在取得一致意见后,或经相关审批确认后的洽商,可作为合同文件的组成部分之一。2.图纸会审是指工程各参建单位(建设单位、监理单位、施工单位、各种设备厂家)在收到设计院施工图设计文件后,对图纸进行全面细致的熟悉,审查出施工图中存在的问题及不合理情况并提交设计院进行处理的一项重要活动。图纸会审由建设单位负责组织并记录(也可请监理单位代为组织)。通过图纸会审可以使各参建单位特别是施工单位熟悉设计图纸、领会设计意图、掌握工程特点及难点,找出需要解决的技术难题并拟定解决方案,从而将因设计缺陷而存在的问题消灭在施工之前。3.设计变更是指项目自初步设计批准之日起至通过竣工验收正式交付使用之日止,对已批准的初步设计文件、技术设计文件或施工图设计文件所进行的修改、完善、优化等活动。设计变更应以图纸或设计变更通知单的形式发出。4.工程签证按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明
