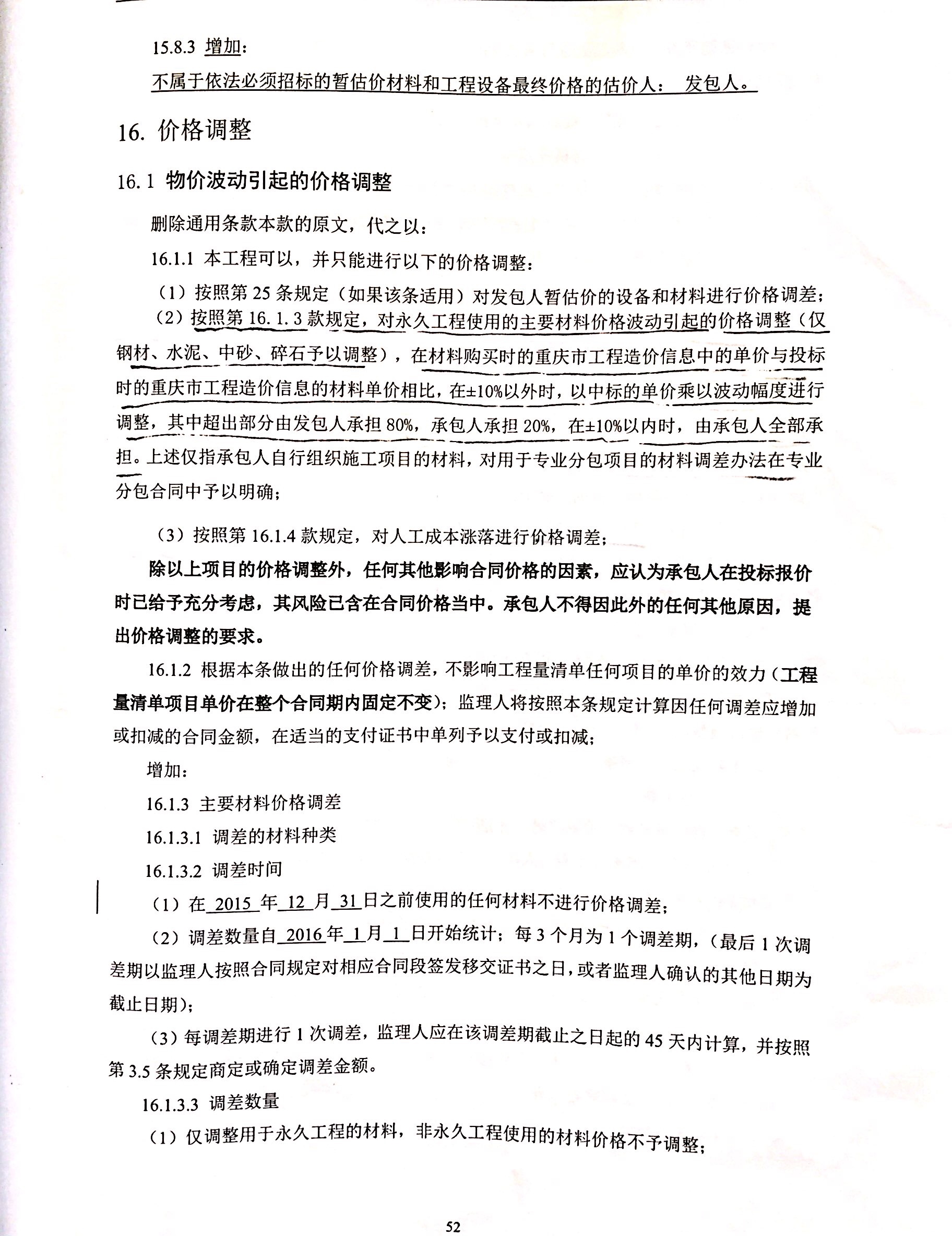

还是关于材料调差这个问题

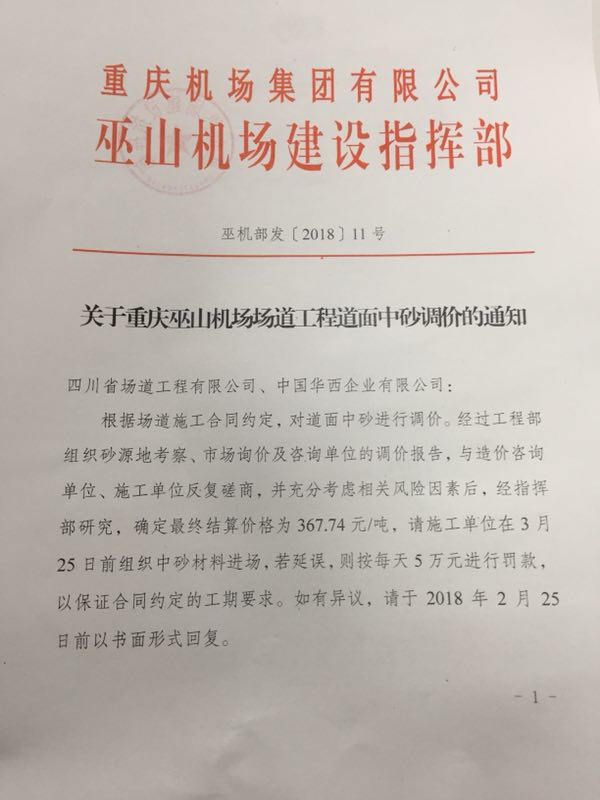

比如说:我们江沙中标价(暂定价)是145元/吨,现在认价是367.74元(注:这个确认价跟信息价没关系的,是业主、造价、监理一起市场调查后调整的价格),那材料差价应该是:367.74-145 =222.74元, 还是367.74-145-145*10%-(367.74-145*10%)*20%=137.59元
全部回答
(1)
首答仅用{{minutesHtml}}
-
已采纳既然是认价,就不存在调价的问题了啊,他们都认这个价了,只要你们承包商也觉得这个价可以!就是结算价!
你现在这个145元应该是暂估价的意思,按照规定就是施工中用双方认可的价格代替即可,和材料调价是两回事!2018-03-10 11:31:05
