永恒 2018-03-16 15:51:45 | 河北省 土建 | 1983查看 4回答
可是我改了工程量,综合单价就变了,怎么办,我的可是固定单价合同
可是我改了工程量,综合单价就变了,怎么办,我的可是固定单价合同,我算的地面的工程量和他都不一样
全部回答
(4)
首答仅用{{minutesHtml}}
-

锁定综合单价,再改工程量即可
2018-03-16 15:55:46
-
你好:用锁定综合单价功能。
2018-03-16 15:57:00
-
你计价软件操作不正确,根本不会正确使用清单含量这个概念,参考。http://jzkt.glodon.com/front/couinfo/1855
2018-03-16 16:36:22
-
改了工程量,综合单价就变了,是正常的。固定单价合同 不应该 修改 定额中的 工程量的,应该修改 清单工程量哦 。
2018-03-17 09:30:11
-

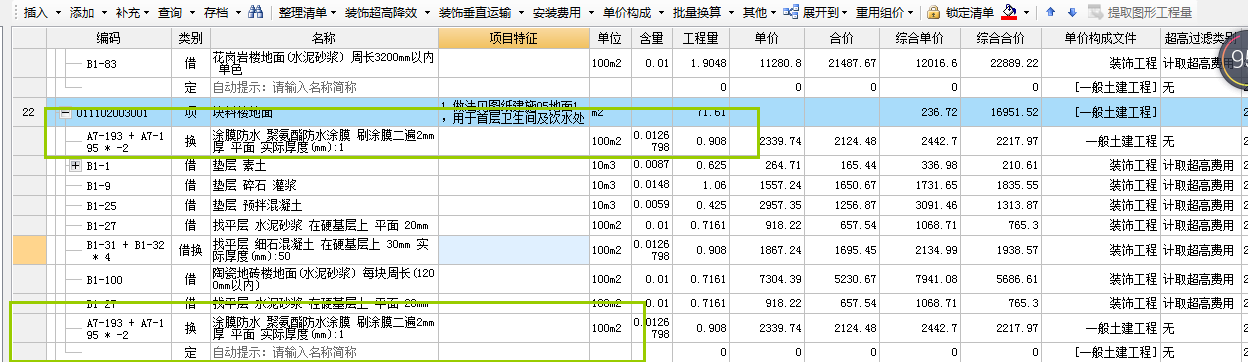

我在做结算,固定单价合同,发现商务标里的清单编的不对,比如地面这项清单里,他把防水编进去了,可是防水应该单列一项清单,如果我不管,就把我的工程量输进去,那综合单价就变了,不符合合同固定,我该怎么做呢
-
清单计价,签订的固定单价合同,构造柱投标价是商品砼,而实际施工是现场搅拌,报进度款监理让给这个价格调成现场搅拌,我想问,固定单价合同工程量可变,单价不变吗,如果改价格,监理用出文件吗?审计时候怎么办?
