土方算量相邻先后不同单位施工的基槽重叠部分扣减问题

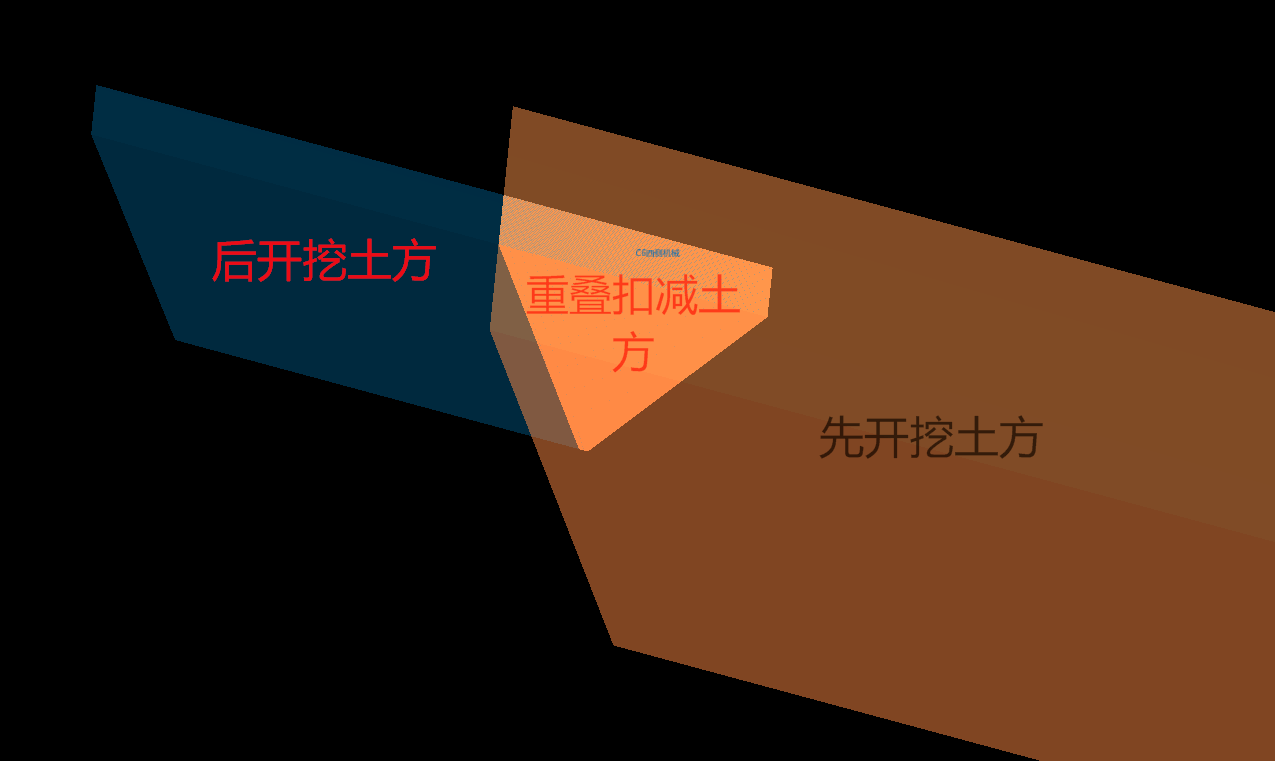

土方算量相邻先后不同单位施工的基槽重叠部分扣减问题如图,做了一个比较简单的例子,由于相邻的基槽由多个施工单位开挖,也就产生了先开挖基槽,后开挖基槽,但在算量软件中不能布置反向边坡,于是出现了重叠扣减部分土方,算量软件有的采用先开挖基槽土方扣减重叠土方量,这个归属是错误的。由于边坡量比较多,且不规则部位较多,且多个单位分别施工,另行人工查询计算较为麻烦,软件中是否有办法可以设置反向放坡,或者指定重叠部分土方归属哪个土方构件,其他土方构件扣减呢?(注:我采用的土方构件都是采用的大开挖,因为相互扣减的部位比较多)
补充问题:这是一个群体工程,划分成了多个单位施工,图示的例子主要表达先开挖基槽与后开挖基槽不是同一施工单位,土方需分别计算的情况。如上图中重叠部分被先开挖基槽扣减,但这部分土方确实该基槽开挖,不应扣减,而应该被后开挖基槽土方扣减才对。
由于是群体工程,需相互扣减部位很多,多家施工单位的基槽建模在同一个文件。
如果可以设置反向放坡,则在建模过程即可完成,简单明了。如可以控制重叠归属,也可减少后期查询工程量。单个查询虽然可以,但需要分割成无数小块进行,比较繁琐。请问有没有更好的解决办法呢?
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳没有更好的办法,只能是手工根据实际进行调整。
2018-04-03 17:45:40
-
这个直接从软件查看需要扣减的工程量,然后自行决定如何扣减即可。不需要单独算量。望采纳
2018-04-03 15:56:27
-
这种情况都是工程施工方式造成,软件目前还无法考虑但大的开挖与小的开挖有重叠,应该就是扣减小的开挖重叠部位,及后开挖“重叠扣减土方”。
2018-04-03 15:58:26
