到达设计标高时的300厚土方清槽问题
开挖基坑在接近设计标高时预留300厚土层人工清槽,应该套哪项定额??挖掘机挖土中的在垫板上作业是什么意思?可以套用机械清槽吗
全部回答
(3)
首答仅用{{minutesHtml}}
-

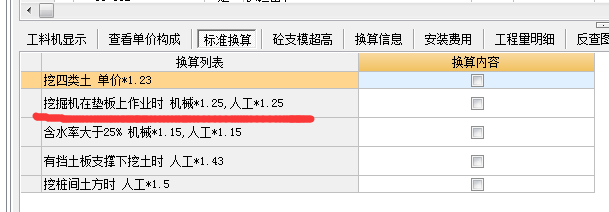

开挖基坑在接近设计标高时预留300厚土层人工清槽,应该套“人工挖土”定额*1.5系数。挖掘机挖土中的在垫板上作业是指基槽土质软,挖掘机需要在垫板上行走和操作的意思,不可以套用机械清槽。
2018-06-11 11:40:23
-
人工挖地坑土方计算
2018-06-11 11:40:24
-
这300厚土方应人工清理,挖掘机挖土中的在垫板上作业是场地条件限制(湿土\\软土\\沟渠等情况),需要钢板铺路施工.
