ga****@163.com 2018-06-20 19:38:14 | 山东省 土建 | 638查看 3回答
施工做法*

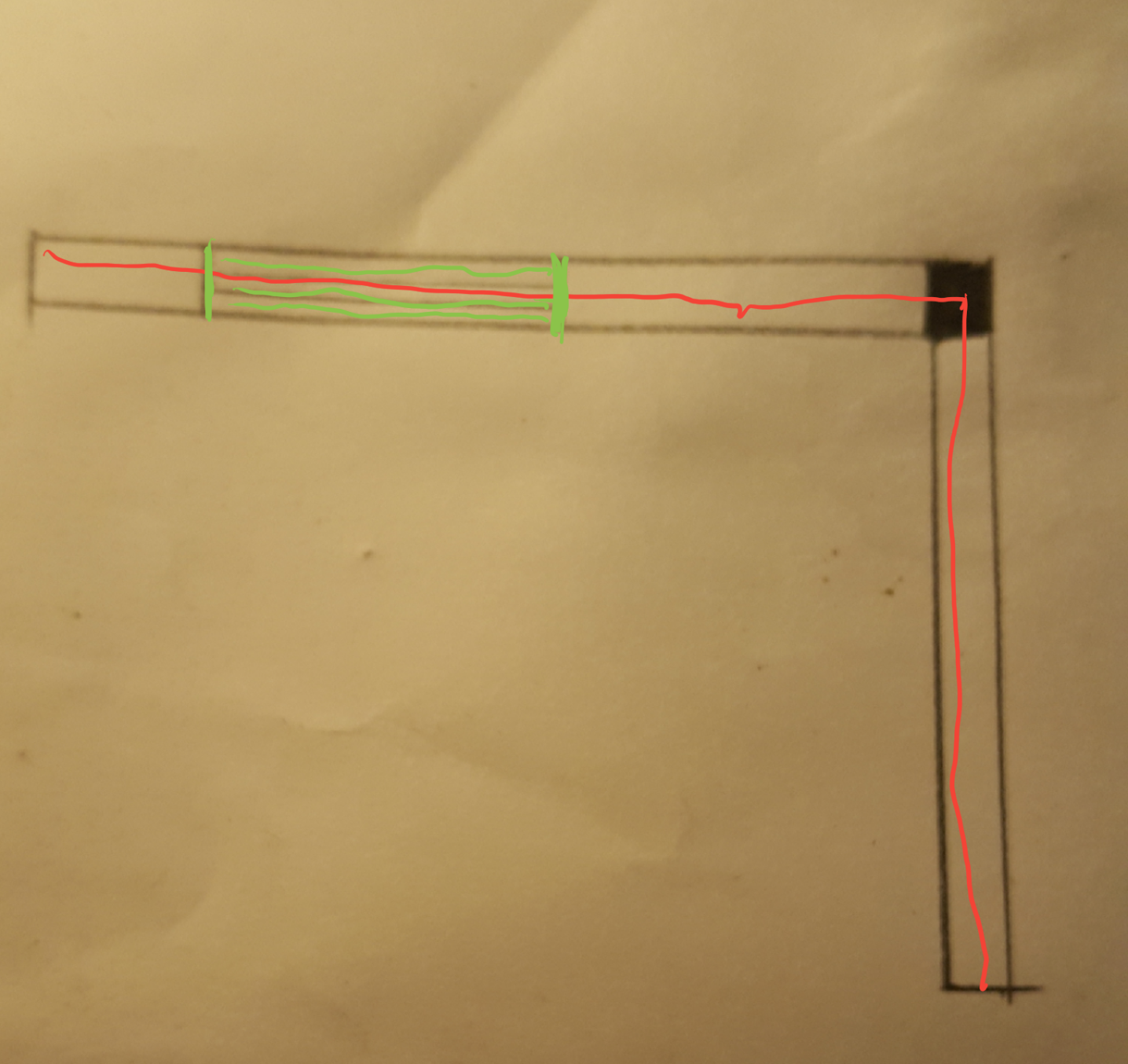

1:砖混结构,红色是通长窗台板带,拐角是柱, 绿色是窗,窗台高800,浇筑窗台板带,构造柱和窗台板带一起浇筑吗?(构造柱浇筑800高),还是板带浇筑到构造柱边截止,然后再板带上砌筑墙,最后构造柱一次性整浇?2:这样的位置要是框架结构呢,怎么处理?3:120或者240墙到梁底斜砌, 120或者240墙到板底还需要留空斜砌吗?
补充问题:
框架也是构造柱
全部回答
(3)
首答仅用{{minutesHtml}}
-
已采纳是板带浇筑到构造柱边截止,然后再板带上砌筑墙,最后构造柱一次性整浇框架结构是先浇筑框架柱,然后施工砖墙——板带——砖墙到板底也是要斜砌的,这个是施工规范要求的,是为了防止因为砌体的沉降造成梁底(板底)开裂的
2018-06-20 19:40:43
-
框架也是构造柱,那么也是要板带浇筑到构造柱边截止,然后再板带上砌筑墙,最后构造柱一次性整浇
2018-06-20 19:41:27
-
这种情况是先从板带浇筑到构造柱边为止,然后在板带上砌筑墙,之后同构造柱一次性整体浇筑。框架结构要先浇筑框架柱,再施作砖墙,从板带再到砖墙。120或者240墙到板底是要斜砌,一般施工规范要求如此做,防止因为砌体的沉降造成板底开裂。
