对于这样的合同结算时,合同内的量还需要审吗?
这是合同约定方式,请问这个合同在最终结算的时候,合同内工程量还需要重新复核吗?

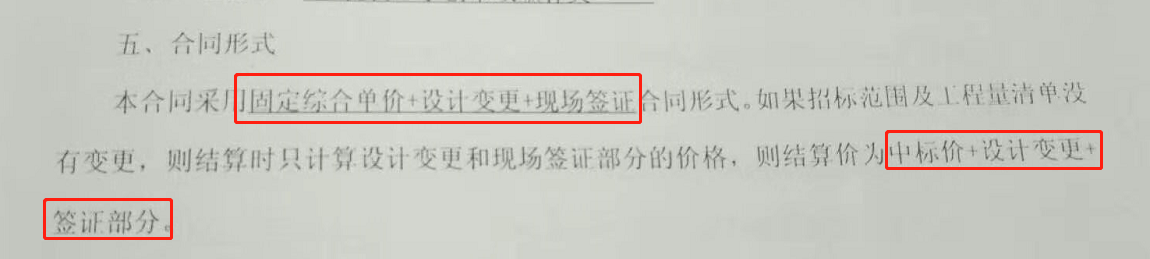

补充问题: 但是后面又添加了:如果招标范围及工程量清单没有变更,则结算时只计算设计变更和现场签证的价格,则结算价为中标价+设计变更+签证部分。这句话加在后面是什么意思。
全部回答
(4)
首答仅用{{minutesHtml}}
-
工程量按实计算,清单里面的工程量是暂定的,只是单价是固定的
2018-10-15 14:30:58
-
合同内的量还需要审,只是采用单价合同,量还需要审核
2018-10-15 14:32:34
-

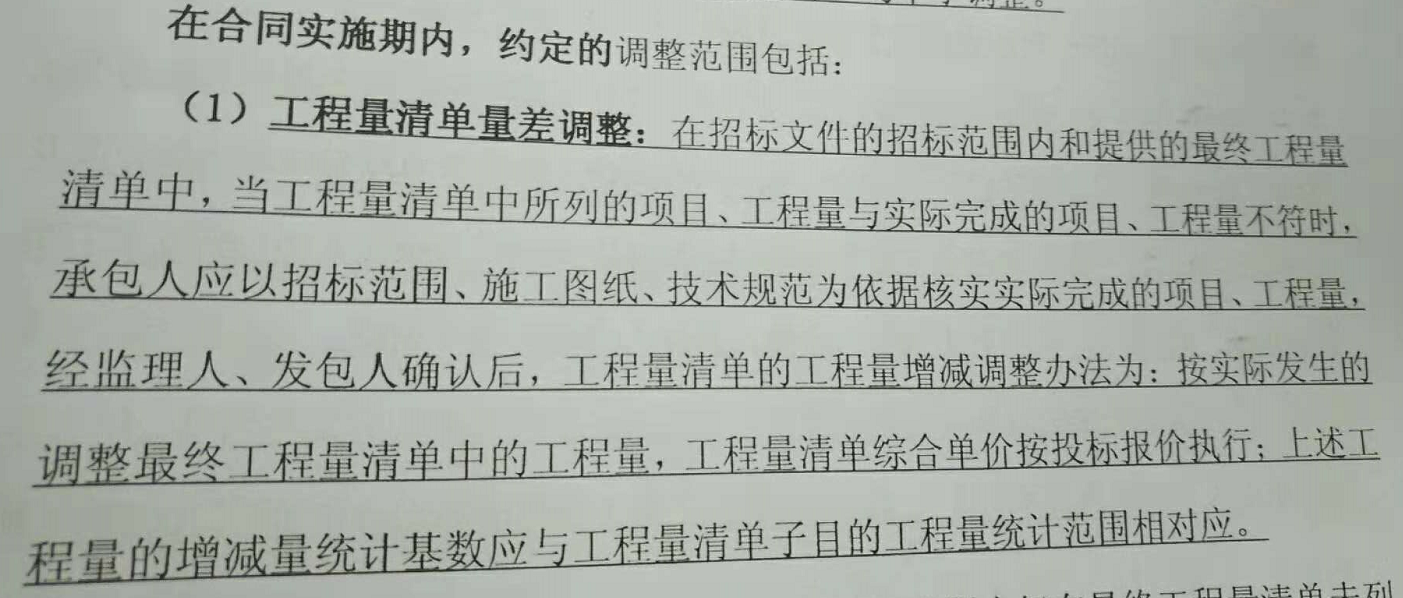

简单说,凡有变更的,均可以调整;凡没有变更的(含工程量)均不调整。注意,调整原则有说明,凡有变更,必须经监理和发包人确认,不确认不调整。供参考
PS:这个明显不同于工程量按实调整的原则。工程量有实际出于,必须进行有关确认,算做变更或签证,因为造价基础就是在中标价基础上,考虑变更和签证,不要对原中标价组成进行结算时重新组价。2018-10-15 14:33:39
-
综合单价合同,工程量据实计算。
2018-10-15 14:35:58
