• 开挖多少米以上需要放坡

    开挖多少米以上需要放坡?
    这种东西是谁规定的,如果我想学习的话应该看什么书

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳
    土建的定额说明上有啊。主要是按施工组设设计的计算

    四、按施工组织设计要求计算的沟槽、地坑、土方挖土工作面和放坡工程量系数,可按表3、表4的规定计算。

    表3 基础施工所需工作面宽度计算表

    基础材料
    每边各增加工作面宽度(mm)
    砖基础
    200
    浆砌毛石、条石基础
    150
    混凝土基础垫层支模板
    300
    混凝土基础支模板
    300
    基础垂直面做防水层
    800(防水层面)

    表4 放坡系数表

    土壤类别
    放坡起点 深度(m)
    人工挖土
    机械挖土
    坑内作业
    坑上作业
    一般土
    1.35
    1:0.43
    1:0.29
    1:0.71
    砂砾坚土
    2.00
    1:0.25
    1:0.10
    1:0.33

    注:①沟槽、基坑中土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算。
    ②计算放坡时,交接处的重复工程量不予扣除,单位工程中如内墙过多、过密、交接处重复计算量过大,已超出大开口所挖土方量时,应按大开口规定计算土方工程量。



    2018-10-24 08:26:09

  • 1.2米,在定额说明,建议在当地相应定额说明内查看


    2018-10-24 08:23:58

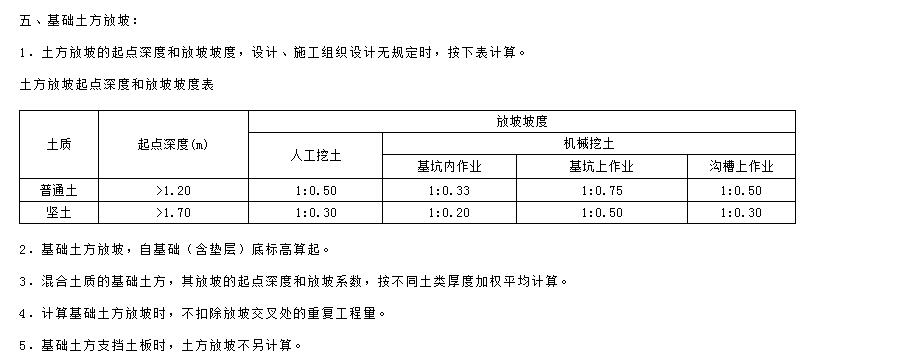

  • 看如下截图放坡

    2018-10-24 08:24:26

  • 各地内容不一样的

    2018-10-24 08:34:44
