懂点装修 2018-11-12 12:47:53 | 北京市 土建 | 1398查看 7回答
清单编制人什么 时候能走进施工现场?
对于二次结构砌块墙,传统定额一直"m3"做为计量单位,但实际施工时,发现定额人工费含量远远达不到成本,我一直建议外行在编制清单时150mm厚以内的砌块墙体以“m2"计量,促使预算定额在改版编制时也相应调整人工含量,否则定额版本不论如何更新,都是照抄上一版本,错误永远都在继续。非常谢谢“懂点装修”老师!我是劳务公司的,设计单位把200的砌块墙改成了150的,总包单位同意加单价(我们劳务公司与总包单位是按立方米签订的单价),但必须要有依据!贵州省2004和2016定额都比较粗,只有“加气混凝土砌块墙”一个定额子目,不分墙厚。我找到“房屋建筑与装饰工程消耗量定额”,虽然区分了≦150、≦200、≦300三个定额子目,但≦150和≦200却完全一样的人工消耗量!不仅是学习定额,还关系到我们一班民工兄弟的生活!求老师帮忙!谢谢老师!
全部回答
(7)
首答仅用{{minutesHtml}}
-
清单是以清单规范为编制标注的
2018-11-12 12:53:44
-
清单规范里有说明砌块墙一定要用“m3"表示吗?门没让他们改”m2"单位,他们擅自做主将“樘”改为“m2",砌块墙让他们改他们倒不知道改了。
2018-11-12 13:02:43
-
按规范规定即可。清单规范是全国统一的,中国地域面积大,各地可能会有一定的差异。
2018-11-12 14:51:13
-
2018-11-12 16:57:21
-

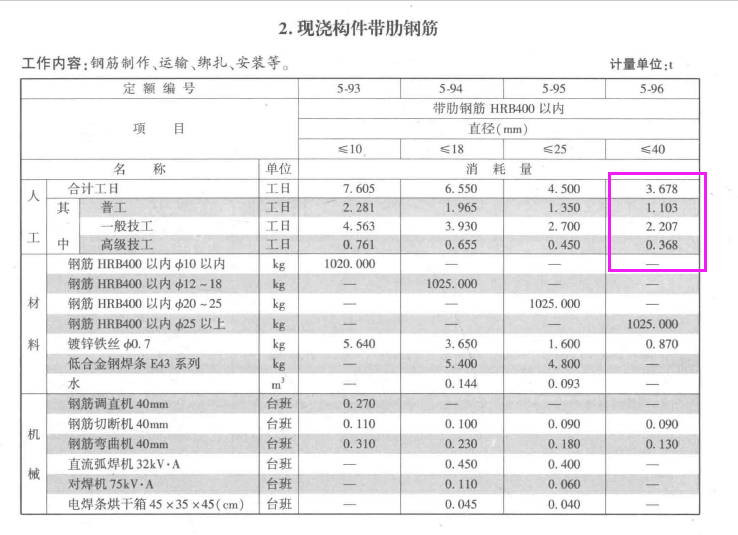

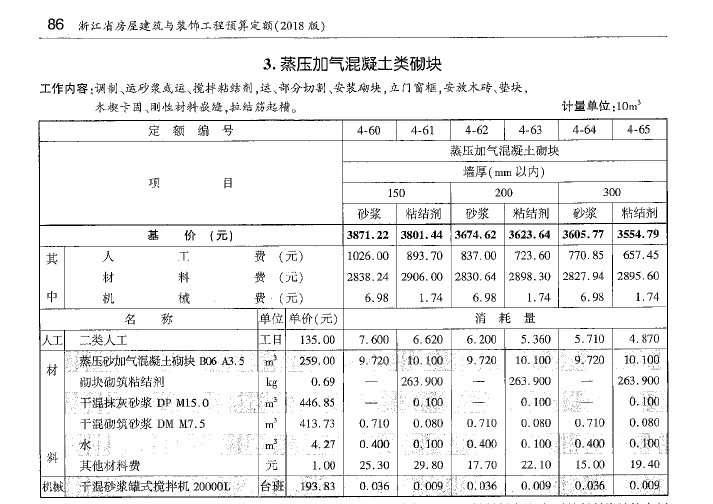

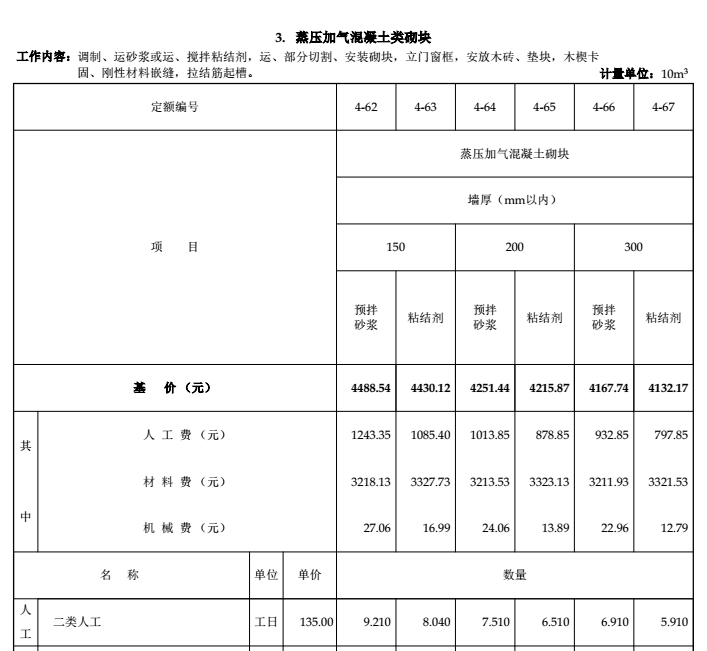

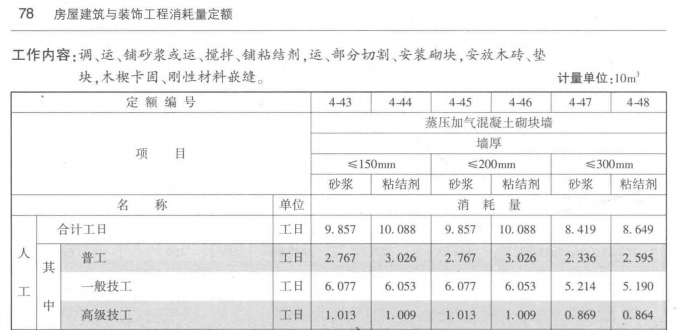

1、第一张 建设工程劳动定额(2008)划分得比较粗,加气混凝土砌块墙划分为≦200和>200,人工消耗量完全正确;2、第三张 浙江省2018定额(征求意见稿)划分得比较细,加气混凝土砌块墙划分为150以内、200以内、300以内人工消耗量与时俱进,完全正确;3、错就错在第二张,《房屋建筑与装饰工程消耗量定额》划分得比较细,加气混凝土砌块墙划分为150以内、200以内、300以内,却把150以内、200以内的人工消耗量搞成完全一样!多分一个子目150以内,完全没有必要!4、只能理解为《房屋建筑与装饰工程消耗量定额》有细小错误,需要勘误!
2018-11-12 17:10:10
-
现在定额、清单编制人大多是外行,他们根本不知道工序的人材机含量应该是多少 才合理。第三张虽然想到了人工含量的变化,但与实际差距也是巨大,定额单位换成”m2"差不多。第二张纯属抄袭。
2018-11-12 17:20:24
-
从这种情况来看,《房屋建筑与装饰工程消耗量定额》人工消耗定额,很多都是值得商榷的,就拿钢筋来说,定额里28~40的钢筋人工消耗比18的太多了,特别是竖向构件40的时候,一米40钢筋重10kg,一根钢筋长4-6m,一根重就40~60kg,这个让工人如何搬运,如何树立起来?再看看18钢筋,一根也就是8~12kg,绑扎一根40竖向钢筋也就是相当于5根18的钢筋,但是花费时间绝不会比18的少,而定额竟然少了很多,这中暗亏施工单位也没办法。

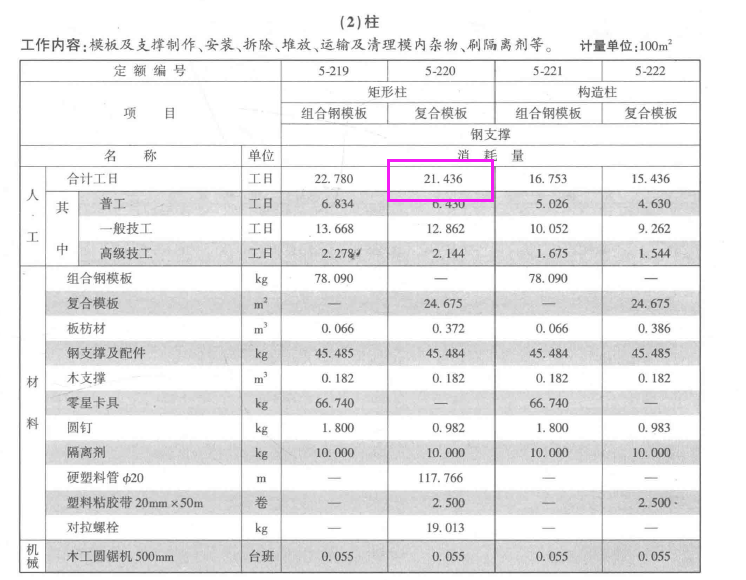

再看看《房屋建筑与装饰工程消耗量定额》中的模板人工消耗,矩形柱竟然消耗人工量是一样的,就是拿400*400、1000*100、2500*2500柱子来看,这个人工肯定是不一样的,模板厚度也不一样,加固方式也不一样,加固龙骨的重量也不一样,但是人工消耗竟然是一样的。还有里面的机械消耗,比如2500*2500大柱子钢模版都是借助吊车或者塔吊的,而定额竟然给出和复合模板一样的台剧消耗额,表示很不理解啊。
首次提交 2019-08-03 15:29:43 最近修改2019-08-03 15:47:27 (修改过1次)
