其他项目措施费
这个的暂列金额,暂估价,计日工,总承包分别是多少,怎么算的呀,尤其是计日工和总承包服务费怎么算。希望能帮我把计算式列出来,感谢。
全部回答
(1)
首答仅用{{minutesHtml}}
-

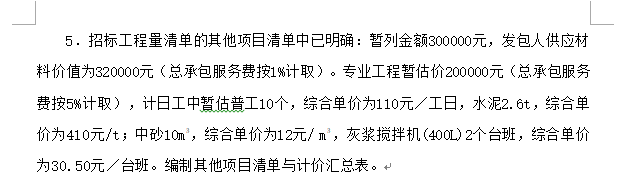

已采纳这都是已经明确的,及暂列金额300000元;发包人供标注价值为32000元,总包服务费1%,那么就是320000*1%=3200;专业工程暂估价200000,总包服务费中5%,200000*5%=10000;其它应该是很明了吧,就不需要计算了吧,但要说明的是砂12元/立方,就不知道是误写,还是实际的费用。
