合同跟造价问题 谢谢
审计,施工合同签的是固定总价合同,我这样理解对不对:1、总价固定,如果没有业主跟设计主动变更的工程,施工单位结算就只能以合同价来结算,施工期间不管你多做还是少做,只要完成合同内容就行?2、如果施工单位报上的签证业主签字盖章了,我们审计要不要给他算(不是业主或设计主动变更的)?如果算,那我觉得那个"固定总价"四个字没什么意义,反正增加都可以签证。3、总价合同跟固定总价合同意思一样吗。有签总价的,有签固定总价的
全部回答
(3)
首答仅用{{minutesHtml}}
-
审计,施工合同签的是固定总价合同,总价固定,如果没有业主跟设计主动变更的工程,施工单位结算就只能以合同价来结算,施工期间不管你多做还是少做,必须完成合同内容才行。如果施工单位报上的签证业主签字盖章了,我们审计要给他算(不是业主或设计主动变更的),那个"固定总价"四个字只是在没有变更或者签证的情况下,总价合同跟固定总价合同意思不一样。
2018-11-20 18:09:16
-

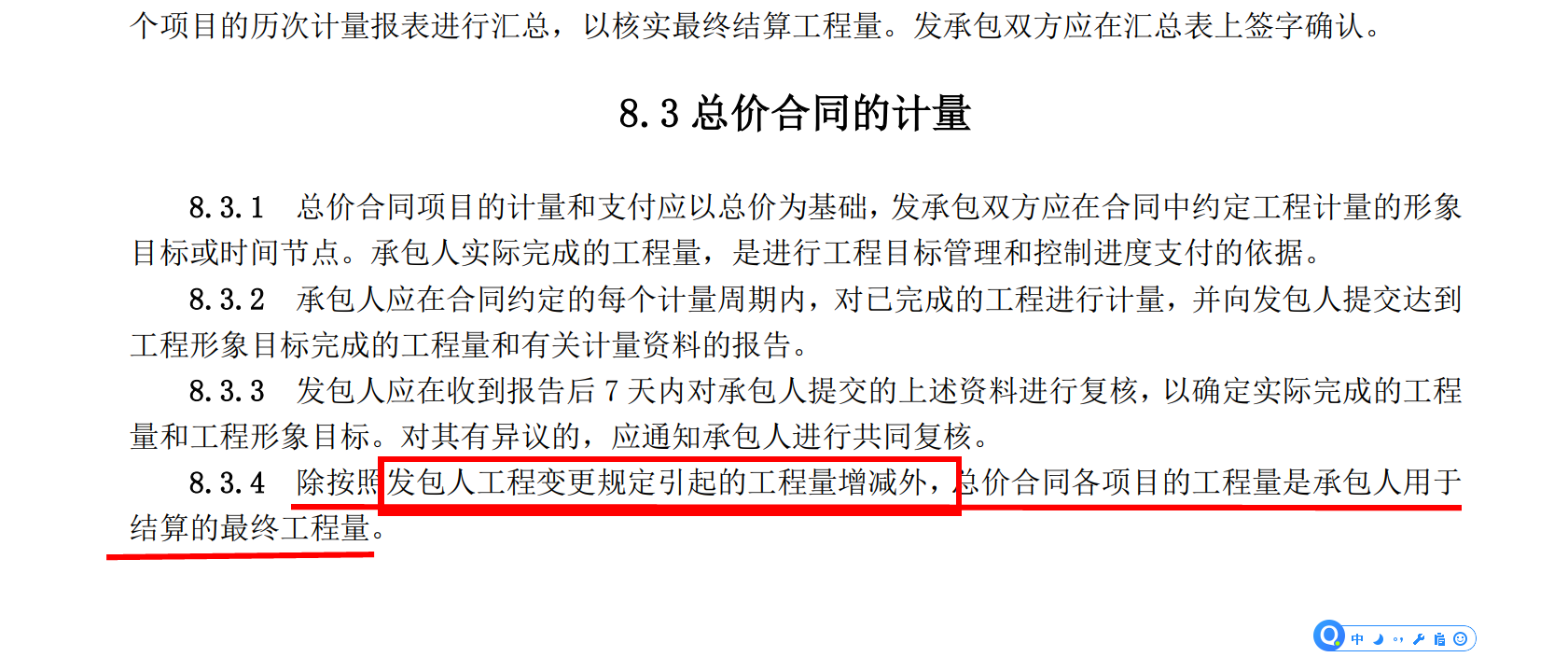

这是清单计价规范的原话,可以看看
2018-11-20 18:30:55
-
总价合同里是不包括洽商和变更的工程量的,也就是默认为在没有变更的情况下,施工单位完成所有工程量的钱数。如果业主提出了变更,施工单位也做了,那么这部分是需要施工单位单独和业主另算的。和单价合同比,总价合同的风险要更大。
