求解 贵州16定额抹灰 定额按预拌砂浆编制,施工用现拌,怎么根据定额规则换算人工啊

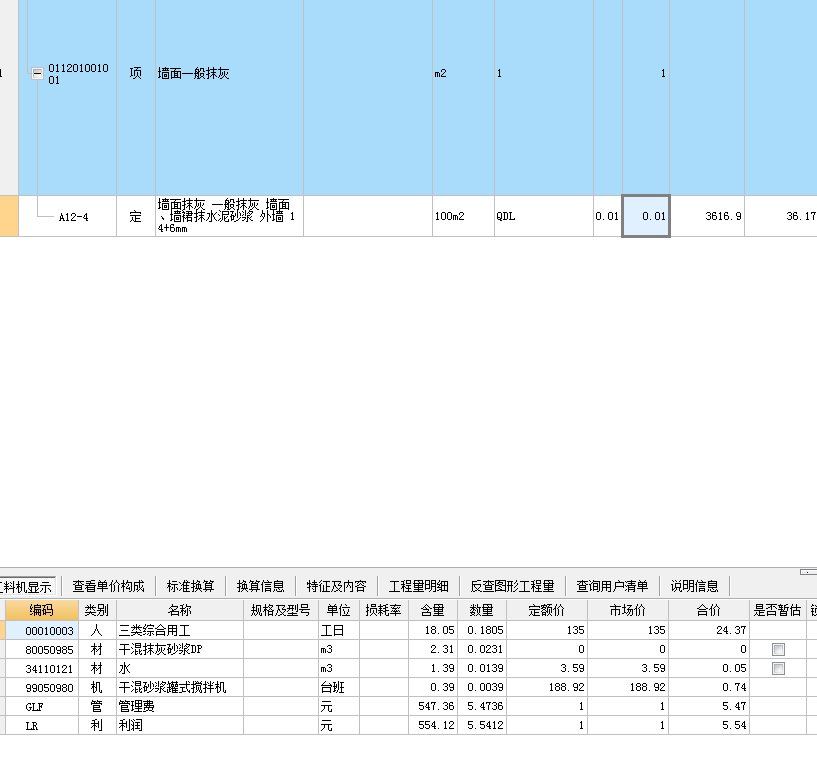

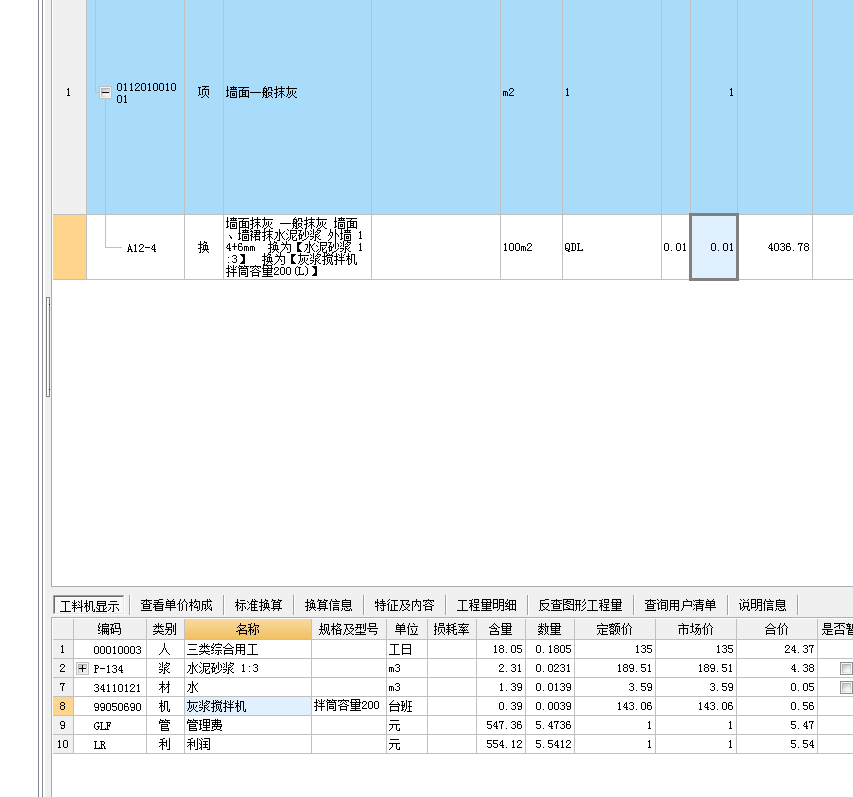

已经按定额说明把机械换算了,但是定额预拌换现拌的人工含量每立方米砂浆增加0.382工日,水减少0.3工日,如何在工料机中进行换算
全部回答
(3)
首答仅用{{minutesHtml}}
-
每立方砂浆增加0.382个工日和水减少0.3立方米 怎么换算进行 求大神详解
2019-01-24 13:02:22
-

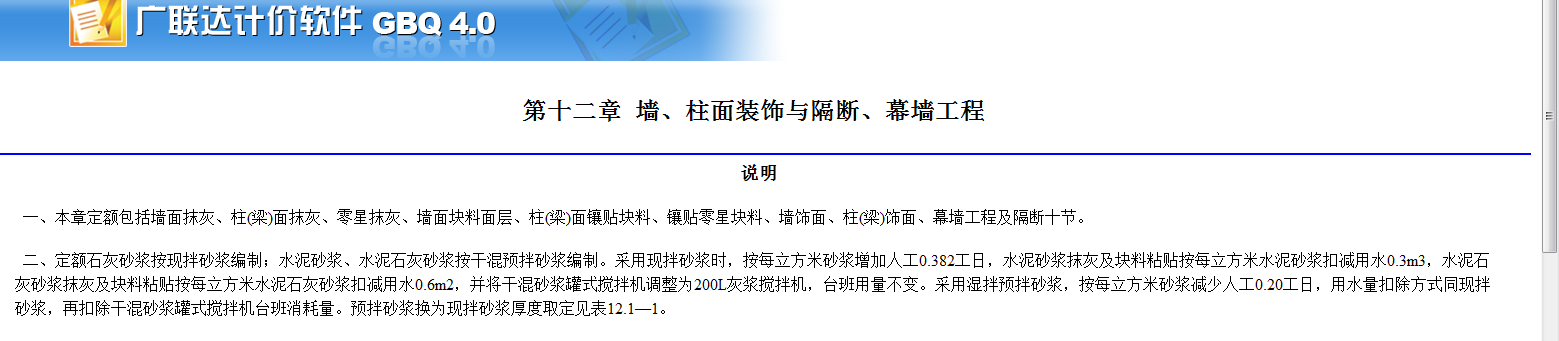

贵州16定额抹灰 定额按预拌砂浆编制,施工用现拌,根据定额规则换算,在定额明细那里,人工含量+0.382,水含量-0.318.05+0.382=18.4321.39-0.3=1.09
2019-01-24 13:04:04
-
根据定额解释采用现拌砂浆时,按每立方米砂浆增加人工0.382工日,扣减用水0.3m3。注意这里调整的说的是“每立方的砂浆增加人工0.382工日”,而不是说人工费增加0.382工日。因此按照我的理解定额100㎡抹灰的人工消耗量是18.05工日,水是1.39m³,水泥砂浆消耗量是2.31m³。那么根据定额解释人工费调整应该为:2.31*0.382+18.05=18.93工日。水的调减以此类推。
以上是我自己的理解 希望对你有所帮助。
