合同理解

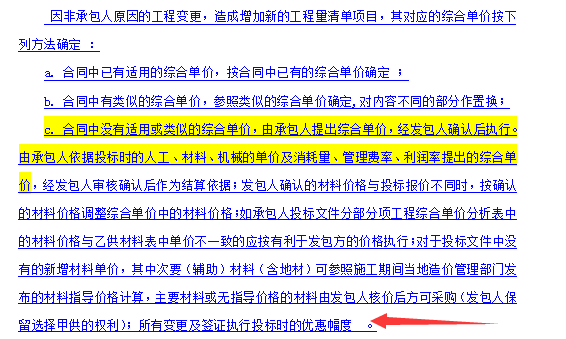

合同外增加工程量,我方(施工单位)按投标时的人材机和管理费利润的费率组价上报结算。审计将合同外组价部分总价下浮29%(投标让利),我认为我们是按黄色部分字体组价已经是按合同让利了,符合合同要求,审计认为箭头部分的文字意思是总价再按投标让利下浮。我觉得分号的意思是那些话是并列的,最后一句话是要求合同外价格必须让利,前面的话是告诉我们该如何让利,不知道我这样理解可以吗?况且有些增加工程量和原合同相同或相似,如果再让利肯定不对。
补充问题: 这个有没有那个地方的造价处的解释文件啊
全部回答
(2)
首答仅用{{minutesHtml}}
-
已采纳合同中没有或类似的单价,承包人重新组价时其人、材、机的价格如果按当地计价定额标准,应按原投标时下浮率进行下浮,如果重新组价时其人、材、机的价格是按下浮后价格进行组价,其单价不应再重复下浮。
2019-02-27 09:04:13
-
总价让利合同后患无穷,官方也下文 不让操作总价让利,遇到此类合同争议问题找法官解释条款吧。
2019-02-26 13:35:04
