造价大师 2019-09-04 23:11:34 | 湖北省 安装预算结算计价软件GCCP计价软件GBQ4.0 | 1676查看 1回答
单独安装燃气管道,垂直运输,脚手架怎么计取,湖北省。13定额
项目 描述:入户费用安装是全费用综合单价,不用计取,请问架空层燃气管道安装垂直运输、脚手架怎么计取,懂行的能不能给我套个截个图我学习下。架空层安装高度9m以内。假如这个工程的总的人工费是10万。

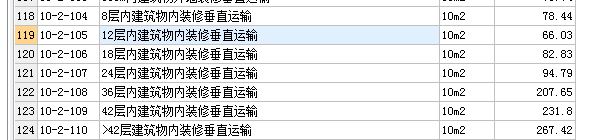

以下是湖北相关定额安装里面的我复制进来。标高(±m以内) 8 12 16 20 超高系数 0.1 0.15 0.2 0.3 层数 9层以下(30m) 12以下(40m) 15以下(50m) 18以下(60m) 21以下(70m) 24以下(80m) 27以下(90m) 30以下(100m) 33以下(110m) 36以下(120m) 39以下(130m) 42以下(140m) 45以下(150m) 48以下(160m) 51以下(170m) 54以下(180m) 57以下(190m) 60以下(200m) 按人工费的(%) 2 3 4 6 8 10 13 16 19 22 25 28 31 34 37 40 43 46
六、关于系统调试费
1.采暖工程调试费:按采暖工程系统人工费的12%计算,其中人工工资占20%,其他均为材料费。由采暖管道、阀门及供暖器具组成采暖工程系统(不包括锅炉房管道及外部供热管网工程)。
2.空调水工程系统调试费:按空调水工程系统人工费的100计算,其中人工工资占25%,其他均为材料费。由空调水管道、阀门及冷水机组组成空调水工程系统(不包括站内、机房内管道)。
3.当采暖工程系统、空调水工程系统组成内容的工程量发生变化时,系统调试费用应作相应调整。

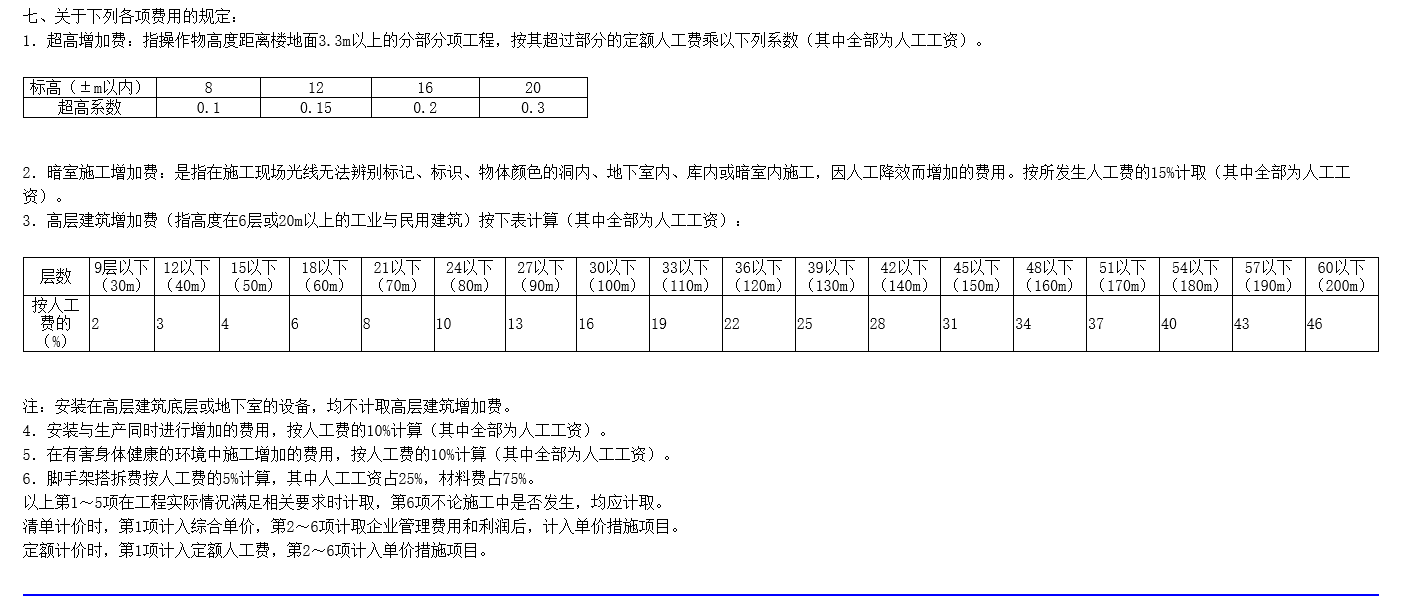

七、关于下列各项费用的规定:
1.超高增加费:指操作物高度距离楼地面3.3m以上的分部分项工程,按其超过部分的定额人工费乘以下列系数(其中全部为人工工资)。
2.暗室施工增加费:是指在施工现场光线无法辨别标记、标识、物体颜色的洞内、地下室内、库内或暗室内施工,因人工降效而增加的费用。按所发生人工费的15%计取(其中全部为人工工资)。
3.高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算(其中全部为人工工资):
注:安装在高层建筑底层或地下室的设备,均不计取高层建筑增加费。
4.安装与生产同时进行增加的费用,按人工费的10%计算(其中全部为人工工资)。
5.在有害身体健康的环境中施工增加的费用,按人工费的10%计算(其中全部为人工工资)。
6.脚手架搭拆费按人工费的5%计算,其中人工工资占25%,材料费占75%。
以上第1~5项在工程实际情况满足相关要求时计取,第6项不论施工中是否发生,均应计取。
清单计价时,第1项计入综合单价,第2~6项计取企业管理费用和利润后,计入单价措施项目。
定额计价时,第1项计入定额人工费,第2~6项计入单价措施项目。
2019-09-04 23:13:37 补充
2019-09-05 16:34:40 补充
架空层管子说白了,就是地下至连接入户之间的管子,住宅以下部分。都是延外墙安装的。怎么算建筑面积。好像规则没有这样说。
全部回答
(1)
首答仅用{{minutesHtml}}
-
架空层燃气管道安装垂直运输按建筑面积,套取
脚手架搭拆费 人工费是10万*5%计算
2019-09-05 09:41:28
