段小白 2019-10-22 15:03:57 | 江苏省 结算审核 | 16146查看 6回答
工程量超过15%部分综合单价如何确定

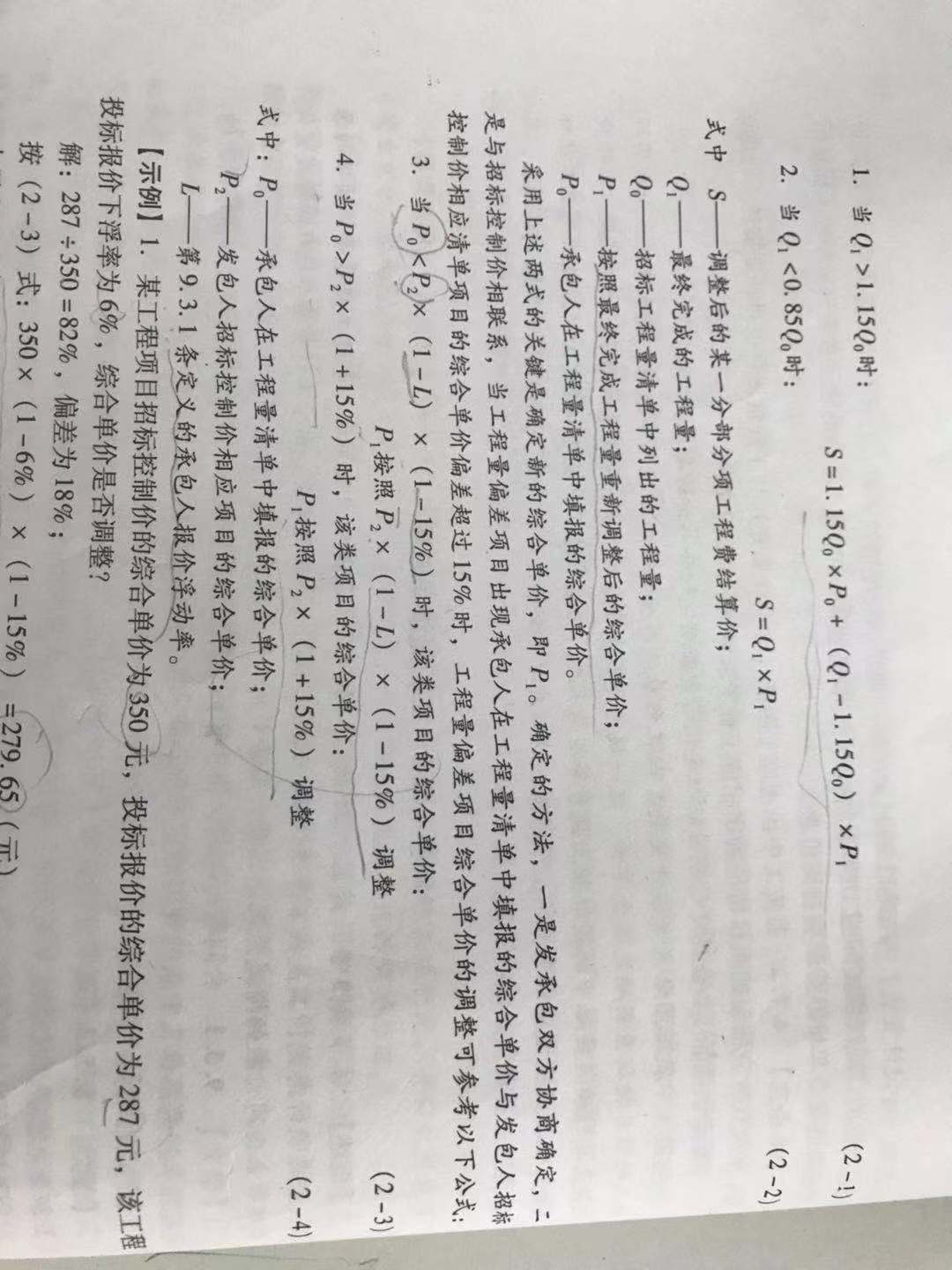

现在遇到一个工程结算,内墙漆招标控制价为33.5元/m2,投标价为15.92元/m2,现在工程量超出15%,按照合同约定超出部分综合单价应该降低,但我现在算出来应该调整为20.79元/m2,参照规范见下图。我这个算出来的到底对不对?
全部回答
(6)
首答仅用{{minutesHtml}}
-
已采纳
不对,价格调整要满足两个条件,工程量超过15%且原综合单价较高时,超出部分价格才调低;工程量减少15%且原综合单价较低时,减少部分价格才调高。并不是工程量偏差15%就一定要调,宣贯材料上公式是对的,但是增加和减少是两种情况,不能共用同一个公式
2020-03-16 12:00:35
-
不对,工程量清单综合单价不能调整,法盲编制的清单计价规范无法操作。
2019-10-22 15:09:05
-
按投标的清单综合单价不变。增加工程量部分,清单内有的项,套用原综合单价,没有的项,重新组价。
2019-10-22 16:03:39
-
我也遇到这个问题,13清单计价规范9.3.3也有这个说明,请问这个你最后怎么解决的
2021-01-20 23:50:01
-
这个得看合同约定了,比如政府项目,合同做的好的一般都会写按照某某条例来,或者怎么调整,但是像地产甲方一般都是有清单价的,直接按照清单价来,没有的也是调价,参考类似的人工+主材+辅材,替换一下,最后都没有就是参照他们的成本库的价格或者你重新组价,按照比例下浮
2021-01-21 00:11:07
-
1、您所提供的招标控制价综合单价与投标综合单价相差太大,依据公式计算出新综合单价会大于15.92元,就不符合量大,价调低的原则。个人认为综合单价不调整。
首次提交 2024-11-13 17:27:55 最近修改2024-11-13 17:30:57 (修改过2次)
还有0条追问正在审核中,请稍后回来查看
