顶管工作坑与接收坑都套5-1-571(顶进后座及坑内平台安拆 每坑管径800)吗
顶管工作坑与接收坑都套5-1-571(顶进后座及坑内平台安拆 每坑管径800)这个定额吗?
坑四周是槽钢板支护,那措施项目是套以下哪个定额合适?
全部回答
(2)
首答仅用{{minutesHtml}}
-
坑内有相关设备都可以套,没有设备就不用套。
套档土板11-3-9~12,选择相应子目。
2019-12-17 14:30:46
-
顶管工作坑与接收坑都套5-1-571(顶进后座及坑内平台安拆 每坑管径800)吗?
答:不是,仅顶管工作坑记取。
坑四周是槽钢板支护,那措施项目是套以下哪个定额合适?

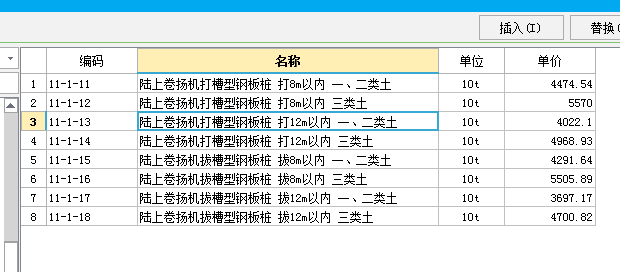

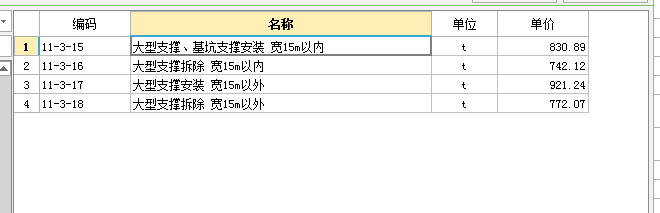

答:考虑工作坑、接收坑支撑设备安拆定额。若是图纸有具体支撑体系设计,可以按照钢板桩、支撑、围檩等考虑。
