-
汤师傅 2019-12-29 10:12:01 | 湖南省 土建结算审核计价软件GCCP计价软件GBQ4.0 | 801查看 1回答
清单计价合同价格调整

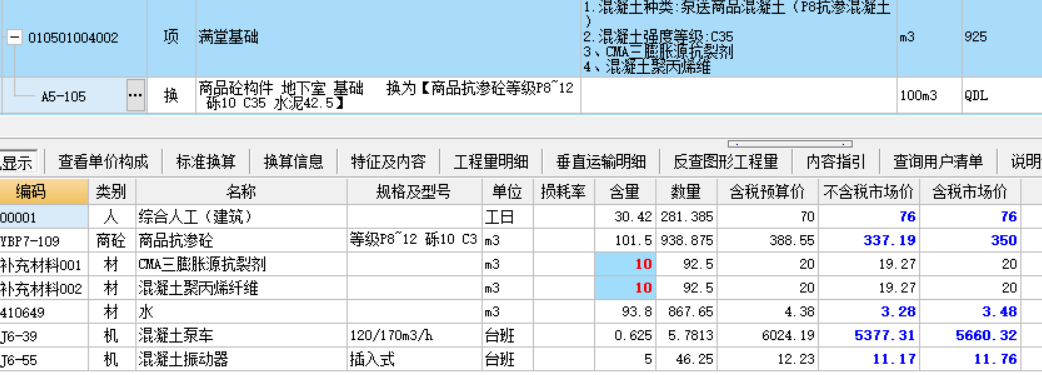

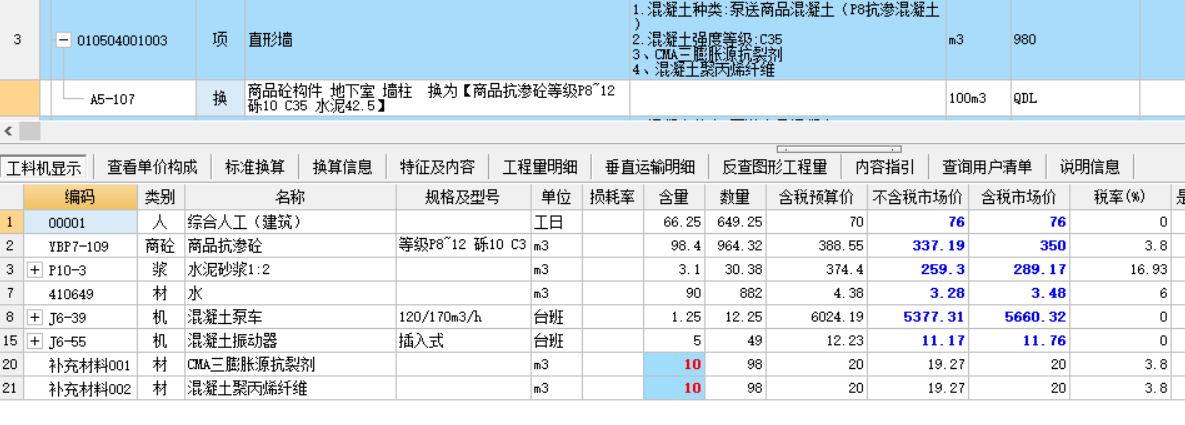

清单计价合同,合同约定市场价格波动调整范围仅限 于混凝土、钢材、安装定额未计价材料;综合单价包含的风险范围: 各种因素引起的材料价格、人工工 资、施工机械使用费、管理费、利润等变化及风险因素。问:1、单价措施如脚手架中含的脚手架钢管的钢材能否调整?审计认为非实体工程不能调整。2、人工工资风险是指企业工人增加工资还是否政策性文件的人工工价的调整?3、抗裂混凝土能否按照投标时清单分析材料含量调整抗裂剂的价格(现场已定价,清单分析中抗裂剂为聚丙烯纤维和CMA三膨胀源抗裂剂,含量很高,分别为混凝土用量的10%,一旦调整价格会非常高)。
2019-12-29 10:15:27 补充
2019-12-29 10:16:23 补充
全部回答
(1)
首答仅用{{minutesHtml}}
-
已采纳
要是约定措施费包死就不能调整 一般也不会给调整 脚手架里的钢管钢材也只是摊销 算不上主要材料所以一般不给调整 要是没约定包死价格影响大了可以跟他争一争
政策性文件
你的价格调整范围仅限于混凝土、钢材,其它的都不能调整
2019-12-29 10:46:09
还有0条追问正在审核中,请稍后回来查看
