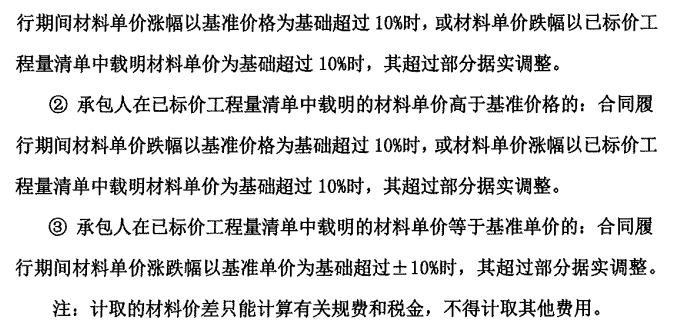

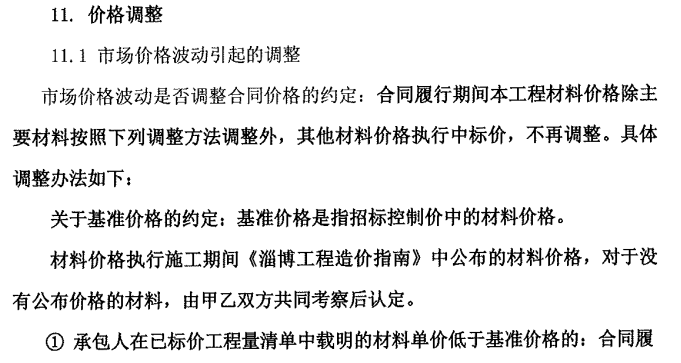

• 市场价格波动引起的调整

    投标时

    询价

    需要调整材料:电缆、环网柜。

    控制价zc-yjv22-8.7/15-3*400价格不含税价为577.57元/米。投标时电缆价格不含税价为577.57元/米。采购时电缆价格不含税为707元/米。

    找甲方走调价程序甲方给的答复是:你方采购时电缆价格虽然高但是并没有明显波动,不能作为调价依据。

    我方认为:电缆控制价也是通过市场询价得来,我方价格也为市场价。应该予以调整。

    请问各位老师应该怎样理解。


我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 需要调整材料:电缆、环网柜。

    控制价zc-yjv22-8.7/15-3*400价格不含税价为577.57元/米。投标时电缆价格不含税价为577.57元/米。采购时电缆价格不含税为707元/米。

    找甲方走调价程序甲方给的答复是:你方采购时电缆价格虽然高但是并没有明显波动,不能作为调价依据。

    我方认为:电缆控制价也是通过市场询价得来,我方价格也为市场价。应该予以调整。

    请问各位老师应该怎样理解。

    个人觉得的有几个数据说的不是很清晰,第一基础价是招标控制价确定的价格,材料超出或者降低的单价确认依据造价信息和如果造价信息没有双方共同考察,现在你提出的电缆是否满足其上两点,如果是造价信息公布的707元/米,或者是双方共同考察有双方签字的,应该可以调整,

    好像你说的,只是你自己方考察而甲方并不认可,不能作为调价已经,造价信息也没有公布这个价格。

    2020-02-14 09:12:59

  • 调整幅度按照合同规定,无规定需甲方双方协商解决!

    2020-02-14 09:31:33

  • 如果577.57与707元属实,调价公式=707-577.57*(1+10%)。

    2020-02-14 09:34:46

  • 还需要一组数据(基准价、风险系数),才能调整。

    一、投标期,ZC-YJV-8.7/15-3×400电缆的信息价是多少?

    二、采购期,ZC-YJV-8.7/15-3×400电缆的信息价是多少?

    三、合同中风险系数是多少(按规定的10%)。

    如果你说的是基准价基本持平,再加上 10%的风险系数。就不可能作调整,甲方说的对。

    首次提交 2020-02-14 10:11:13  最近修改2020-02-14 10:29:02 (修改过4次)
