• 16定额达到放坡深度但施工单位未进行放坡

    16定额达到放坡深度,但施工单位未进行放坡,结算时审计说按实计算不计放坡,甲方也不给,按定额规定是否该计放坡

    2020-03-30 08:43:30 补充

    16定额达到放坡深度,但施工单位未进行放坡,结算时审计说按实计算不计放坡,甲方也不给,按定额规定是否该计放坡,该如何和审计进行交谈

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳

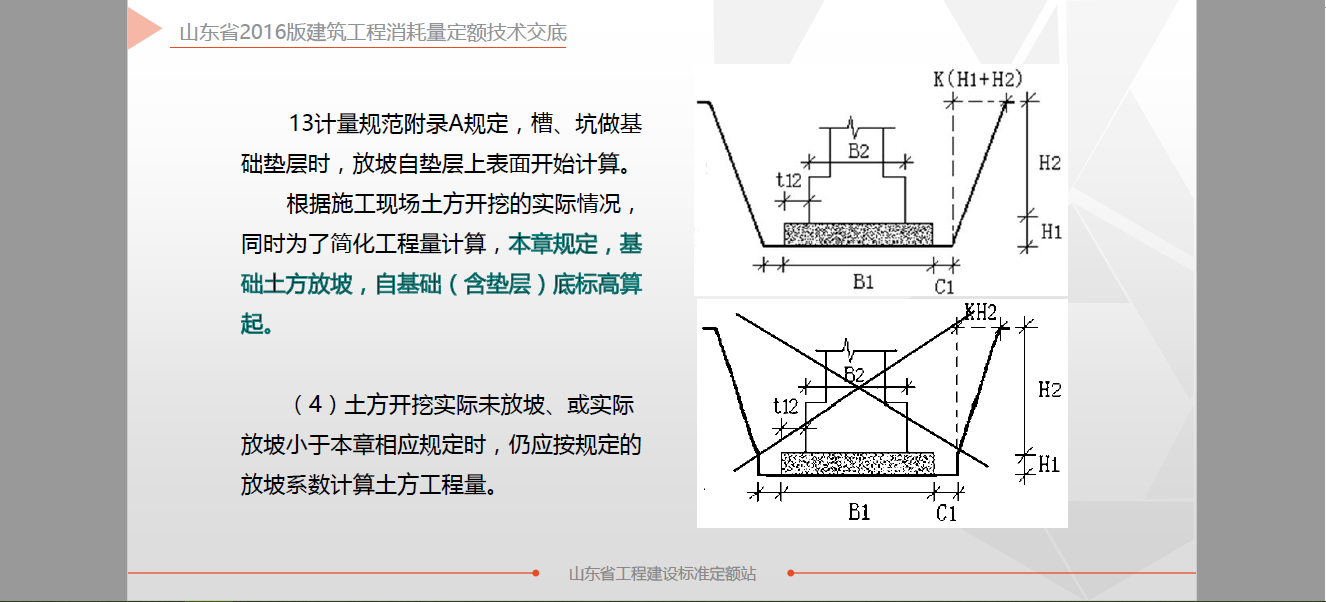

    土方开挖实际未放坡、或实际放坡小于规定时,仍应按规定的放坡系数计算土方工程量。

    按实计算

    2020-03-30 09:13:15

  • 放坡是施工单位的措施费用,如果甲方与乙方在现场签证了就不能计算,如果没有相应证据应该要按定额规则计算。

    2020-03-30 08:51:20

  • 你好,应该计算放坡,施工单位没有放坡是承担着一定的风险,应该按定额计算放坡

    2020-03-30 08:52:26

  • 一、施工时,审计、甲方均在现场监督(甲方不让放坡)的,有文字记录的;有签字画押的;就不能计算放坡,因为风险责任已经由审计与甲方承担了(即;死了人由审计与甲方共同承担责任,共同赔钱,有字据在)。

    二、如果没有审计、甲方的签字画押,就按计算规则走。即;施工方自己承担责任(死了人自己赔),放不放坡与你审计、甲方有什么关系?

    2020-03-30 09:22:03
