初学者 2020-04-06 10:37:26 | 江苏省 土建结算 | 694查看 1回答
材料价差调整

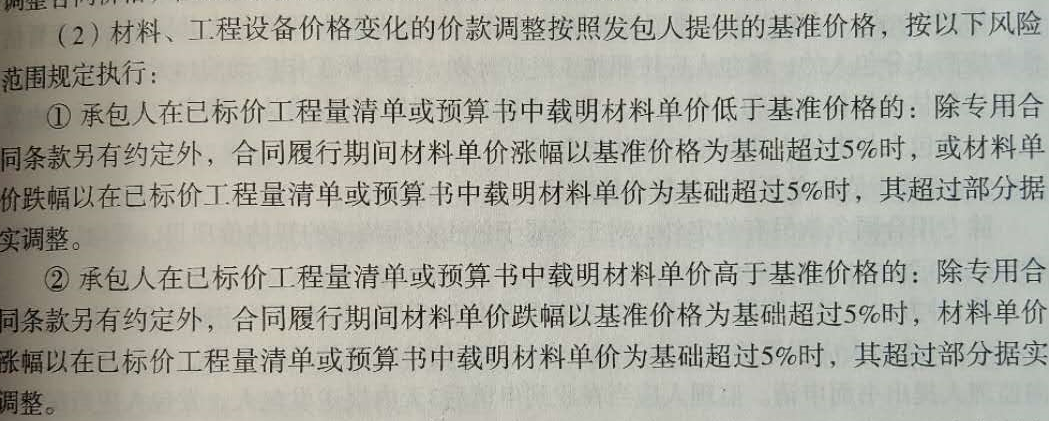

以上两种调价差的办法,假设
1.钢筋投标单价4000,基准价4500,实际施工时单价是5000,一共有100吨钢筋,怎么调价,最终结算这钢筋一共是多少钱?
2.钢筋投标单价4000,基准价4500,实际施工3500,一共有100吨钢筋, 怎么调价,最终结算这钢筋一共是多少钱?
3. 钢筋投标单价4500,基准价4000,实际施工时单价是3500,一共有100吨钢筋,怎么调价,最终结算这钢筋一共是多少钱?
4. 钢筋投标单价4500,基准价4000,实际施工时单价是5000,一共有100吨钢筋,怎么调价,最终结算这钢筋一共是多少钱?
全部回答
(1)
首答仅用{{minutesHtml}}
-
1.钢筋投标单价4000,基准价4500,实际施工时单价是5000,一共有100吨钢筋,怎么调价,最终结算这钢筋一共是4000*100+(5000-4500*1.05)*100
2.钢筋投标单价4000,基准价4500,实际施工3500,一共有100吨钢筋, 怎么调价,最终结算这钢筋一共是4000*100-(4000*0.95-3500)*100
3. 钢筋投标单价4500,基准价4000,实际施工时单价是3500,一共有100吨钢筋,怎么调价,最终结算这钢筋一共是4000*100-(4000*0.95-3500)*100
4. 钢筋投标单价4500,基准价4000,实际施工时单价是5000,一共有100吨钢筋,怎么调价,最终结算这钢筋一共是4000*100+(5000-4500*1.05)*100
