• 材料调价问题

    请问,这句话如何理解,能举例说明吗调价

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (1) 首答仅用{{minutesHtml}}

  • 已采纳

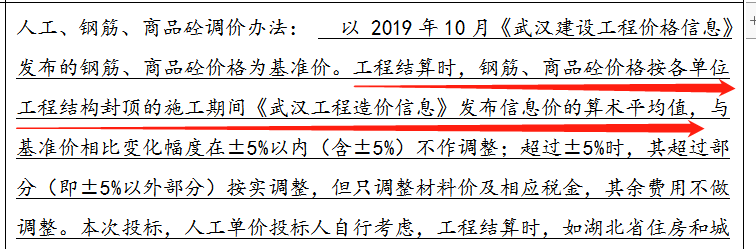

    假定:2019年10月钢筋信息价3500元/t,工程期间信息价钢筋算数平均3800元/t

    3800-3500=300元/t, 300/3500=8.57%>5%,超过5%,超过部分调整;调价金额3800-3500*1.05=125元/t

    125×工程量×(1+9%)即为最后调整的金额


    2020-06-02 09:51:20
