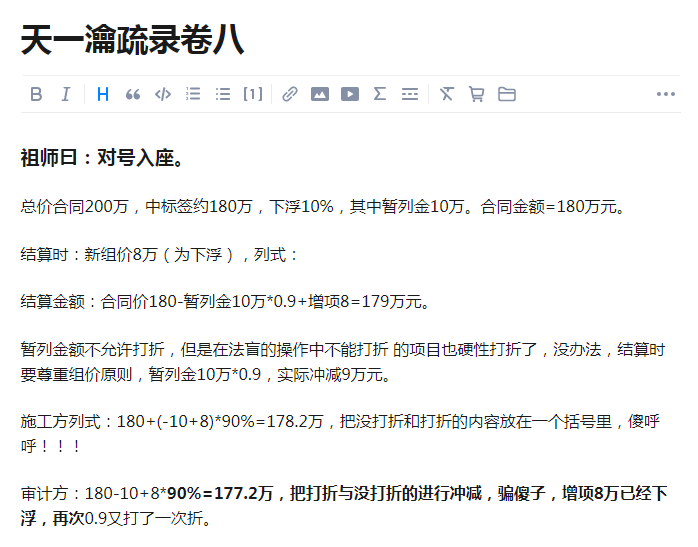

总价合同,暂定价下浮
总价合同200万,中标签约180万,下浮10%,暂列金10万,结算重新组价8万(为下浮),结算怎么计算
施工方:180+(-10+8)*90%=178.2万
审计方:180-10+8*90%=177.2万
2020-06-11 15:46:54 补充
8万(未下浮)
全部回答
(3)
首答仅用{{minutesHtml}}
-
暂列金额不参与下浮。重新组价的已经下浮过了。不应该再下浮。
首次提交 2020-06-11 15:14:03 最近修改2020-06-11 15:28:51 (修改过1次)
-
2020-06-11 15:26:48
-
180*0.9+8-10
如果8万未下浮,就还是要列入下浮计算的,审计的方式就是对了。
首次提交 2020-06-11 16:03:44 最近修改2020-06-11 16:05:22 (修改过2次)
