• 暂估价确定后,增加的造价金额在结算时能从暂列金额里扣除吗

    各位老师好,目前的一个项目暂列金额为200万,现在暂估价的材料价格已经审定并增加了,增加了100万的话,这100万是在暂列金额的200万这个金额以内吗。

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳

    暂列金额

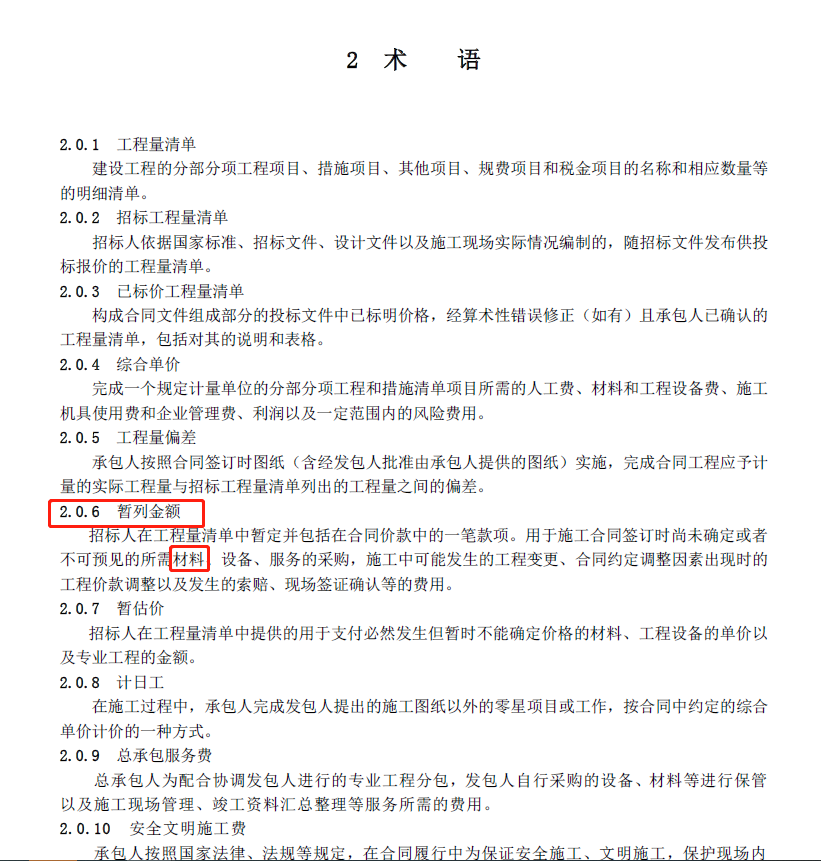

    您好,请参看《GB50500-2013《建设工程工程量清单计价规范》》条款中暂列金额的约定;

    可以解释:暂估价的材料价格已经审定并增加了100万的话,这100万是在暂列金额的200万这个金额以内的。


    希望我的回答对您有帮助,谢谢点赞和采纳!

    2020-06-27 13:39:50

  • 这就需要结算时扣除暂列金额200万-100万=100万的。

    2020-06-27 13:37:04

  • 暂列金是支付原造价以外的费用,没有发生时是不列竣工结算的。

    2020-06-27 13:38:03

  • 暂估价:根据确认价格调整价差;

    暂列金额:也就是不可遇见费;

    用于你这个项目:暂估价调差后高出合同价100万,就需要拿出暂列金额的钱用于增加的这100万。



    2020-06-27 13:44:59
