• 工程预付款起扣点问题

    起扣点依据:未完施工工程所需主要材料和构件的费用,等于工程预付款的数额。

    这个怎么理解?预付款:不是前期用来买工程中的材料的,怎么可能未施工的钱还能等于预付款的数额啊?

    怎么理解这个起扣点啊?

    而且为什么不等竣工结算时候,承包人再一次性把这个预付款的钱还给发包人,每个月都扣,多麻烦?

我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (1) 首答仅用{{minutesHtml}}

  • 预付款起扣点

    预付款的概念:施工企业承包工程,一般实行包工包料,需要有一定数量的备料周转金,由建设单位在开工前拨给施工企业一定数额的预付备料款,构成施工企业为该承包工程储备和准备主要材料、结构件所需的流动资金。

    确定工程预付款起扣点的依据是:未完施工工程所需主要材料和构件的费用,等于工程预付款的数额。

    起扣点:1-预付比例比上主要材料比例

    计算公式:


    预付的工程款必须在合同中约定扣回方式,常用的扣回方式:

    (1)在承包人完成累计金额达到合同总价一定比例(双方合同约定)后,采用等比率或等额扣款的方式分期抵扣。也可针对工程实际情况具体处理,如有些工程工期较短、造价较低,就无需分期扣还;有些工期较长,如跨年度工程,其预付款的占用时间很长,根据需要可以少扣或不扣。

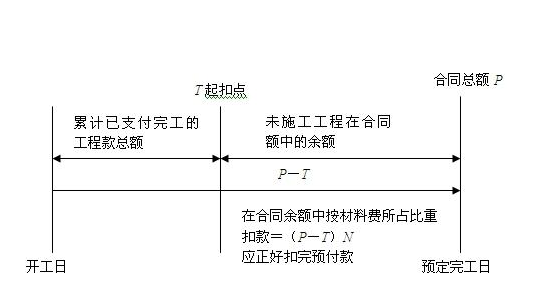

    (2)从未完施工工程尚需的主要材料及构件的价值相当于工程预付款数额时起扣,从每次中间结算工程价款中,按材料及构件比重抵扣工程预付款,至竣工之前全部扣清。其中,起扣点的计算公式如下:

    T=P-M/N

    式中T——起扣点,即工程预付备料款开始扣回时的累计已完成工程价值;

    M——工程预付款数额;

    N——主要材料及构件所占比重;

    P——承包工程合同总额。

    不含保修金的计算
    例如:某项工程合同价100万,预付备料款数额为20万,主要材料、构件所占比重80%,问:起扣点为多少万元?按起扣点计算公式:T=P-M/N=100-20/80%=75万元则 当工程量完成75万元时,本项工程预付款开始起扣。

    含保修金的计算

    如果承包合同中约定,工程质量保修金从承包人每月的工程款中按比例扣留的话,工程预付款起扣点应为T=P(1-K)-M/N,式中,

    T—起扣点,即预付款开始扣回的累计应付工程款(累计完成工作量金额-相应质量保证金);

    K—质量保修金率;

    M—预付备料款数额;

    N—主要材料,构件所占比重;

    P—承包工程价款总额(或建安工作量价值) 。

    例如:某项工程合同价100万,预付备料款数额为24万,主要材料、构件所占比重60%,质量保修金为承包合同价的10%,发包人从承包人每月的工程款中按比例扣留,问:起扣点为多少万元?按起扣点计算公式:T=P(1-K)-M/N=100(1-10%)-24/60%=50万元,则当应付工程款为50万元(对应完成工作量金额为50/(1-10%)=55.56万元)时,本项工程预付款开始起扣。


    您好请参看上述定义和起扣点示例;


    预付款抵扣和起扣点的通俗解释:

    预付款抵扣就是,我前期给了你200万预付款,由于每期计量按照工程量和单价计算价款,这些钱要在每期计量中按一定比例还,而我需要支付给你每期的计价款,那么就只需要抵扣之后的剩余价款就可以了,这就是预付款抵扣。

    起扣点则是承包总价款-(预付款÷主要材料所占比重),后面的列式表示这些预付款如果全用在购买材料上,能使工程进展到何种程度。

    用总价款减去它则是表示到了该种程度时,承包人有能力进行还款了。竣工结算


    希望我的回答对您有帮助,谢谢点赞和采纳!
