桩的方量对不上

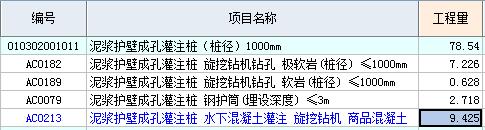

1、清单工程量78.5我计算的和这个对得上。但里面混凝土的量对不上。我是混凝土已经加上设计桩顶以上超灌的1米了。我不知道他这个组价的量是怎么来的?1米的桩有8根。
2、还有组价全是挖岩石。现场收方有土方,结算会调减了吧?
3、投标人根据地勘、设计等考虑进行综合报价,包括护筒、地层(岩、土深度)分部情况、混凝土及灌注等全部施工工艺,结算时综合单价不因施工过程中护筒,岩、土钻孔深度,混凝土用量等各种环节的工程量变化而变化(是不是哪怕现场收方有土方层结算就不用调减了?)
谢谢指点!!!
全部回答
(1)
首答仅用{{minutesHtml}}
-
已采纳
这是投标时施工方报的单价,投标估计加大了综合单价;
结算是否调整需要看施工合同怎么签,如果是固定单价就不能调,如果是按实结算就可以按实际情况调整;
此项说明结算按固定单价,实际情况与投标价不符也不调整,只能按投标时的综合单价结算。
2020-08-31 08:53:33
