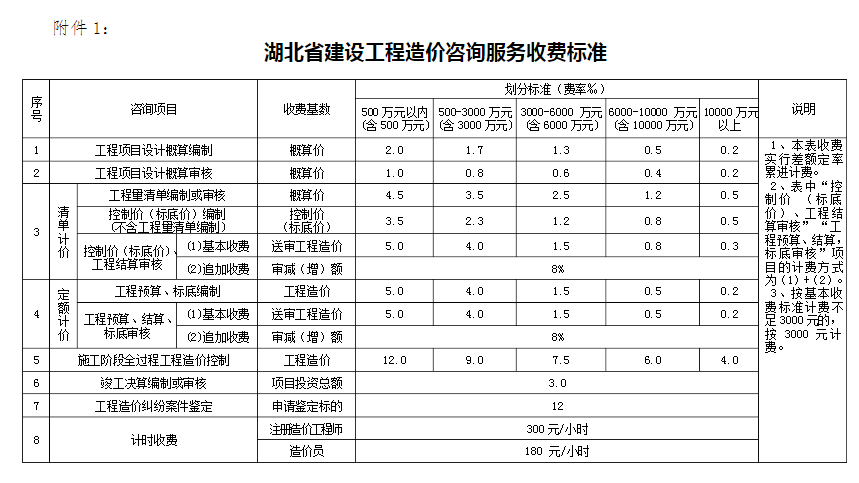

• 清单编制费和控制价编制为什么计取两次费用?

    计取

      招标控制价编制完后工程量清单不就出来了吗?直接导出的勾选下不就行了,为什么要收费两次?

      图上的都是单独编制控制价或者清单的费用,一起编制该如何收费。

      例如工程100万元,工程量清单:100*4.5‰=0.45万, 招标控制价:100*3.5‰=0.35万。

      控制价和清单一起编制:0.45+0.35=0.8万。
