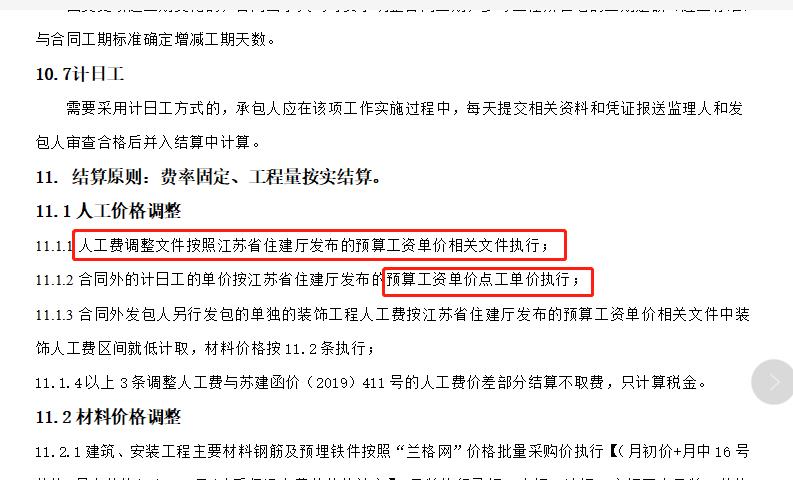

• 人工费如何调整?

    信息指导价请问这个人工费如何计入结算?政府信息指导价6个月就更新一次,我的项目工期好几年,那么最终计入哪个人工单价呢?本合同为费率合同。

我来答 收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (4) 首答仅用{{minutesHtml}}

  • 已采纳

    分阶段性取价格结算,比如说1月份发布的和6月份发布的,一月到六月之间取一月发布的,六月之后取六月发布的

    2020-09-28 19:36:47

  • 分段分区域结算

    2020-09-28 19:35:45

  • 你好,应该这样调整,我在这里举个例子,比如2020年9月1日以后新开工的项目执行调整后标准。截止2020年8月31日前未完工的项目,2020年9月1日以后完成的工作量执行调整后标准。意思就是比如你1月的项目到了6月份,变了,那就是1-6月的按照1-6月的,7~12月的按照7~12月的,望采纳

    2020-09-28 21:09:47

  • 按工程进度款(工程量中的人工工日)对应信息指导价,进行调整。

    2020-09-28 22:29:45
