    固定总价合同结算中,甲方依据定额中规定要扣减规费中的社保和危险作业意外伤害保险费(附定额条款),扣减增值税由11调至9的差额(招标的时候11%的税率),毫无依据的扣减合同中土和石的材料费(扣减理由是用了施工范围内挖出来的土和石了,而我们有外购土石材料的进场报验单)。

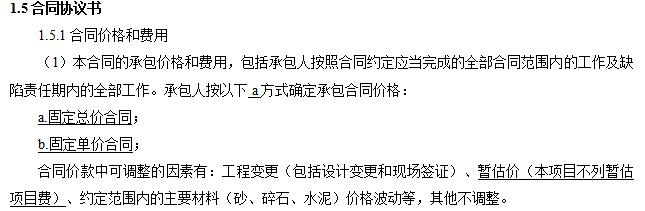

    固定总价合同,而且合同中约定,除了变更签证,其他不做调整(附合同条款)所以就是不能扣减。有此经验或类似经历的专家、律师、同行们给点意见、交流一下,怎样对我方结算有利,万分感谢!

    危险作业意外伤害保险费

    变更签证


我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (3) 首答仅用{{minutesHtml}}

  • 一、税受税法约束,一定要调。

    二、合同约定,砂石价格波动可调,利用现场挖出的砂石,也可理解为波动的一种,也应按价格波动处理。另外,现场开挖出的材料权属为建设单位(特殊矿产、文物归国家)。

    三、规费是否可调要看当地造价管理部门的规定。


    首次提交 2020-12-20 21:00:36  最近修改2020-12-20 21:00:36 (修改过1次)

  • 固定总价,什么都不应扣减。

    2020-12-20 22:04:39

  • 毫无依据的扣减合同中土和石的材料费(扣减理由是用了施工范围内挖出来的土和石了,而我们有外购土石材料的进场报验单)。

    挖出了金砖还要倒找钱。

    扣减增值税由11调至9的差额(招标的时候11%的税率)

    这是税后退还,不是扣减,审计连性质都搞不清楚。

    固定总价合同,而且合同中约定,除了变更签证,其他不做调整(附合同条款)所以就是不能扣减。有此经验或类似经历的专家、律师、同行们给点意见、交流一下,怎样对我方结算有利,万分感谢!

    清单计价没有固定总价概念一说,都是法盲自创的又没有具体的操作程序解释。

    固定总价合同结算中,甲方依据定额中规定要扣减规费中的社保和危险作业意外伤害保险费(附定额条款)

    社保如果在合同内有这条规定,企业拿出1个亿的社保交费证明,甲方能不能全额报销。
