• 你好,老师。请问关于山东灌注桩超灌的问题

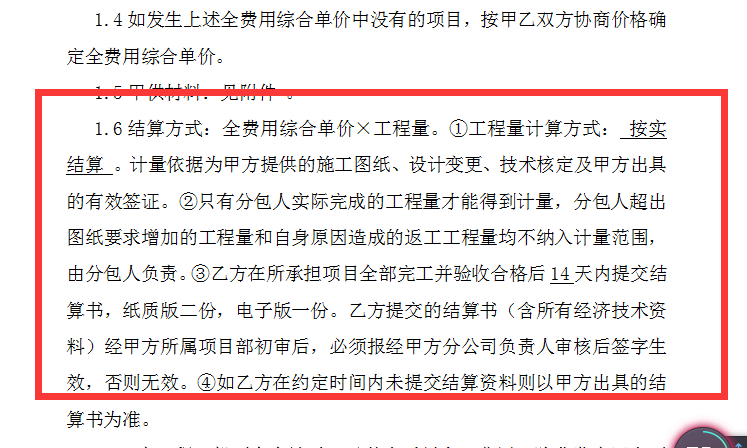

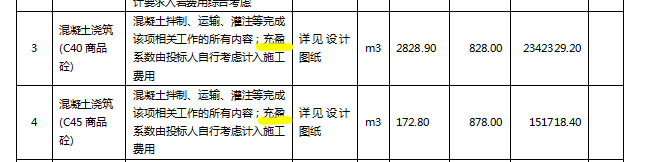

    图纸中明确每个桩超灌0.8~1m,分包按每个0.8超灌,但是我们经理说超灌的部分不予计量,因为合同是按分项工程量清单报价的,根据清单规则不予计量,工艺标准里也明确了充盈系数自行考虑。但是分包说桩基量超灌的0.8米混凝土要算上,图纸设计有,按图施工。合同计量依据是甲方提供的设计图纸。图纸要求超浇0.8到1米,实际施工也是超浇的。但是我们经理的意思就是不给这一块,这一块,应该怎么沟通呢

    清单规则

    桩

    答疑解惑

我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (1) 首答仅用{{minutesHtml}}

  • 完全按合同条款走。所有的桩必须要超灌这是图纸要求也是技术要求这部分费用分包单位投标的时候就应该把超灌这部分费用还有充盈系数、施工现场垫路等所综合考虑进去。和怎么结算没有关系    结算完全按合同走

    首次提交 2021-01-13 10:36:11  最近修改2021-01-13 10:36:12 (修改过2次)
