编制清单的问题
请问老师们编制清单,技术措施的费用该怎么确定?比如那些大型机械什么的
全部回答
(4)
首答仅用{{minutesHtml}}
-
已采纳
2021-02-16 11:19:15
-

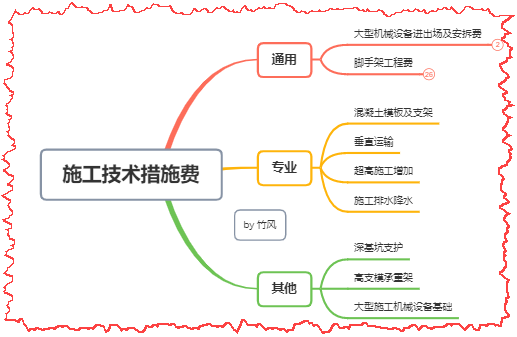

技术措施的费用是计费基数乘以相应的费率。根据当地的取费费用规定的费率*人工费或是直接费计算
您好,看一下定额说明,都有解释。。。我们省的供你参考。。注意一进一出算一次。。
定额解释
1、 本节定额,依据《山东省建设工程施工机械台班单价表》编制。编制时,对机械种类不同、但其人工、材料、机械消耗量完全相同的子目,进行了合并。
2、 塔式起重机基础及拆除,指塔式起重机混凝土基础的搅拌、浇筑、养护及拆除,以及塔式起重机轨道式基础的铺设。
3、 大型机械安装、拆卸,指大型施工机械在施工现场进行安装、拆卸所需的人工、材料、机械、试运转,以及安装所需的辅助设施的折旧、搭设及拆除。
4、 大型机械场外运输,指大型施工机械整体、或分体,自停放地运至施工现场,或由一施工现场运至另一施工现场25km以内的装卸、运输(包括回程)、辅助材料以及架线等工作内容。
5、 本节定额的项目名称,未列明大型机械规格、能力等特点的,均涵盖各种规格、能力、构造和工作方式的同种机械。例如:5t、10t、15t、20t四种不同能力的履带式起重机,其场外运输均执行10-5-19履带式起重机子目。
6、 定额未列子目的大型机械,不计算安装、拆卸及场外运输。
7、 大型机械安装、拆卸及场外运输,编制标底时,按下列规定执行:
(1) 塔式起重机混凝土基础,建筑物首层(不含地下室)建筑面积600m2以内,计1座;超过600m2,每增加400m2以内,增加1座。每座基础,按10m3混凝土计算。
(2) 大型机械安装、拆卸及场外运输,按标底汇料表中的大型机械,每个单位工程至少计1台次;工程规模较大时,按大型机械工作能力、工程量、招标文件规定的工期等具体因素确定。
8、 大型机械场外运输超过25km时,一般工业与民用建筑工程,不另计取。
综 合 解 释(续)
15、10-5-1,塔式起重机混凝土基础子目中,不含钢筋、地脚螺栓和模板。其工程量,按经过批准的施工组织设计计算。钢筋,执行现浇构件钢筋子目;模板,执行设备基础模板子目;地脚螺栓,执行补充子目4-1-131,并一并列入施工技术措施项目。
首次提交 2021-02-15 19:52:52 最近修改2021-02-15 19:52:53 (修改过1次)
-
大型机械要根据具体的工程情况设置,技术措施最好是要有工地实践经验才好计算。
