合同价款调整额计算式怎么理解的呀?不懂这个式子

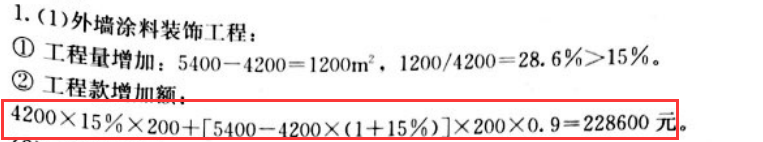

不理解以上式子的意思,我认为增加额就是1200*200*0.9呀
全部回答
(2)
首答仅用{{minutesHtml}}
-
已采纳
因为合同 约定 工程量变化 在清单工程量的15%以内时单价不就,工程量变化 超琮15%时单价在中标单价的基础 上乘以0.9,就是单价调低
工程量从4200增加到5400,变化幅度超过15%了,那就超过15%以上的部分单价要调
就是工程量清单 的量乘以(1+15%)这部分量的单价不变
然后单价需要调整的就是实际 的总量减去单价不变的量(就是约定的清单量乘以(1+15%)的部分)剩余的量的单价要调整
你的理解不正确,因为1200里有一部分的单价是不调整的,就是工程量清单的量在正负15%以内的单价不调整,超过是才调整,也就是如果实际的工程量在4200*(1+15%)=4830时单价是不调整的,只有工程量大于4830时才调整单价首次提交 2021-03-17 14:37:26 最近修改2021-03-17 14:37:27 (修改过1次)
-
不是的 超出4200m2的15% 依然按原综合单价执行 超过15%的部分执行0.9的系数
2021-03-17 14:38:31
