• 请问道路先回填到设计标高再反开挖30cm吗?

    反开挖

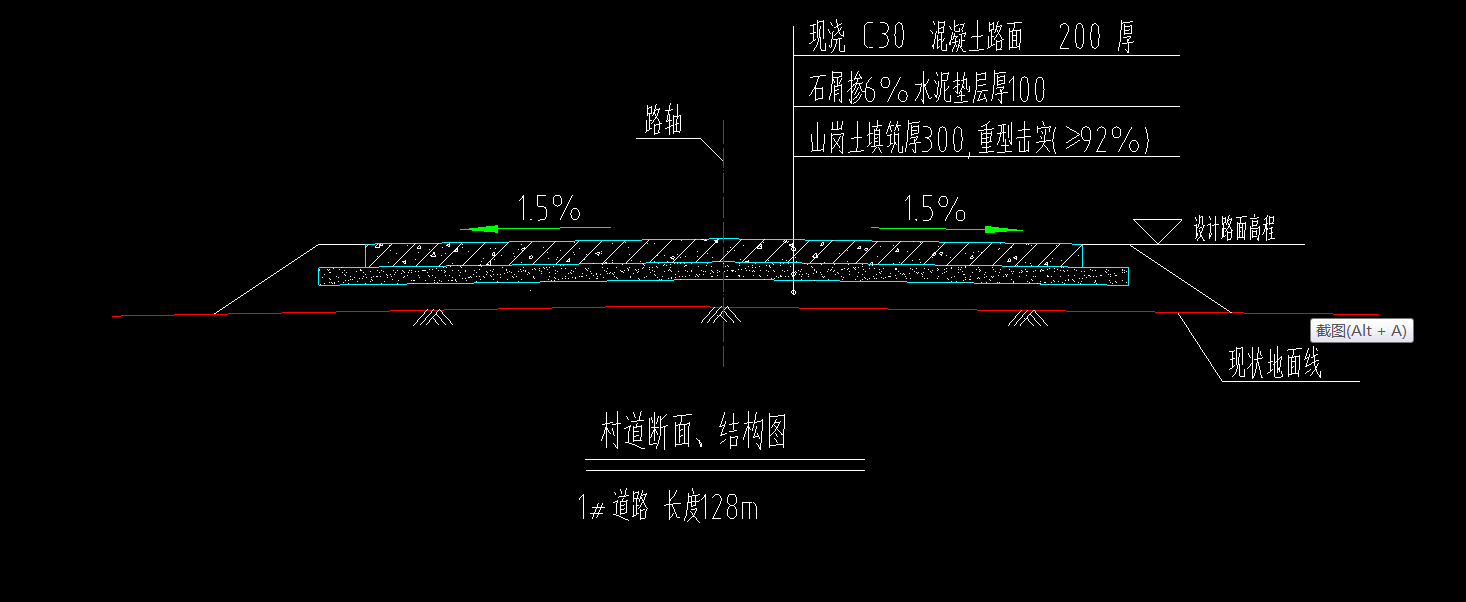

    如题,道路是先回填60cm,再反过来开挖30cm回填石屑和铺混凝土吗?因为原清单有开挖方的量,如果按照我们一般的,开挖量为0,回填30cm图,在做10cm石屑,20cm混凝土。

我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (3) 首答仅用{{minutesHtml}}

  • 是的不反挖的,按一般作法的。

    2021-03-19 14:01:13

  • 不用回填,开挖,原清单你不用管它

    2021-03-19 14:01:45

  • 不需要反过来开挖30CM的土的,你先回填60CM是虚土,夯实后也就是30~40CM厚,挖方也只是有部分的量,很少的.你不会按先回填夯实的60CM再开挖30CM.再做石屑再做混凝土的.一般先试验能保证夯实后达到30CM的回填土厚度,再回填铺土,夯实,最后稍平整一下做垫层和混凝土,就是实际中的一般开挖量为0回填30CM再垫层和混凝土施工的.
