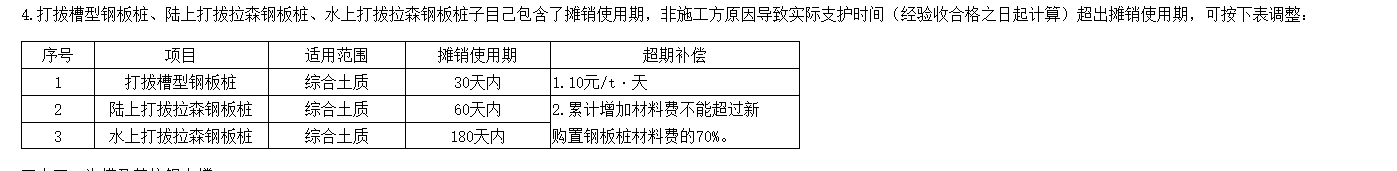

• 陆上打钢板桩超期的费用怎么算?

    桩陆上打钢板桩超期补偿是累计增加材料费不能超过新购置钢板桩材料费的70%   。这句话怎么理解?如果我打了90天,超出的30天怎么算?

我来答  邀请别人来回答
 提醒提问者
收藏  举报

我的答案 答题人必看《优秀回答指南》

提交 取消

asfsdfsadfdsf

补充或更正我的问题

提交 取消

asfsdfsadfdsf

完善我的答案 答题人必看 《优秀回答指南》

提交 取消

asfsdfsadfdsf

全部回答 (3) 首答仅用{{minutesHtml}}

  • 你好:30天按照10元/t.天计算,钢板桩超期补偿是累计增加材料费不能超过新购置钢板桩材料费的70%就是钢板桩超期补偿累计增加材料费不能超过购买价格的70%。

    2021-04-28 12:54:37

  • 看合同,算违约金。

    2021-04-28 12:54:58

  • 钢材的使用量(不超过新购材料70%)*10元/T.天*30

    2021-04-28 12:55:19
