什么是转固清单工程量
做这个表是什么阶段,我刚实习,不太懂,什么是转固清单工程量
全部回答
(1)
首答仅用{{minutesHtml}}
-
一般很多公司为了缩短总工期,会提前进行总包招标,一般这个时候总包合同界面的施工图可能还未完善,合同价于工程量也只是暂定,招标清单会采用模拟清单(就是所有工程量是大概估出来的,并且由于图纸不完善,有很多清单项都只是设立的常规项),但清单上面的综合单价是由投标单位定下的(一般在后期综合单价不变)。

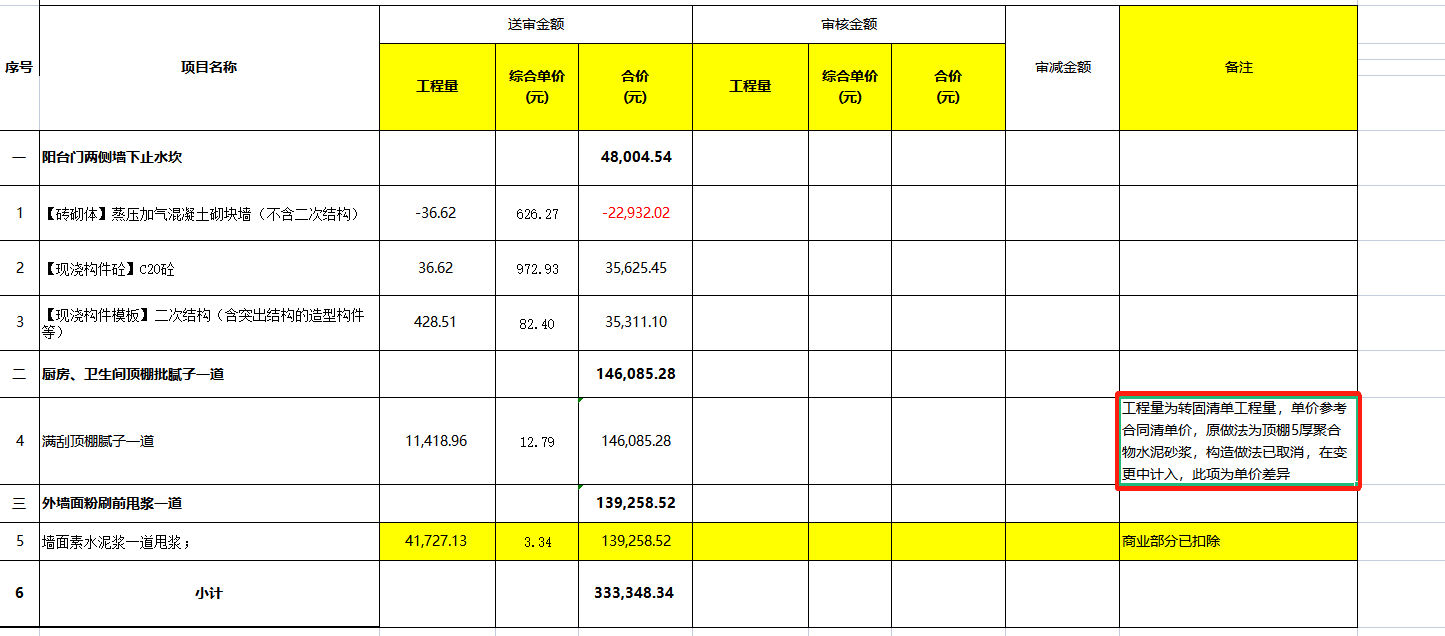

所以当具体的施工图纸、施工方案、总包施工界面等等都确定下来之后,就会开展总包预算转固定工程量与总价的工作,主要是修正清单中的清单项及工程量,同时也让总包针对增补项内容进行报价。待清单修正后,就能确定一个固定工程量与总价了。
这个时候总包的预算才是准确的,所以才有了总包预算转固的说法,当然我这里只是以总包为例,其他工程如果招标时采用的是模拟清单,也会有预算转固的这个阶段的。
